Formation poseur
Niveau 2 – Autonomie du poseur de pierre naturelle
Un parcours avancé pour diagnostiquer les supports, composer un système de pose documenté et conduire en autonomie les chantiers courants et intermédiaires en intérieur, zone humide et extérieur maîtrisé.
Le rôle du niveau 2
Le niveau 2 transforme les acquis fondamentaux en autonomie encadrée. Le poseur ne se contente plus d’exécuter un système préparé par un tiers : il sait réunir les données du chantier, reconnaître plusieurs supports, comparer les contraintes, proposer une solution cohérente et expliquer les contrôles qui autorisent le démarrage.
Cette autonomie ne signifie pas liberté d’improviser. Elle repose sur une chaîne de preuves : ouvrage identifié, support mesuré, pierre caractérisée, produits compatibles, domaine d’emploi vérifié, détails dessinés, zone témoin validée et autocontrôles conservés. Lorsqu’une donnée essentielle manque, la compétence consiste à suspendre la décision et à obtenir une réponse écrite.
Le niveau vise les sols et murs intérieurs, les salles d’eau correctement conçues, les supports chauffants documentés, les rénovations courantes et certains ouvrages extérieurs simples. Les façades attachées, piscines structurelles, très grands formats complexes, supports instables et réparations structurelles restent hors de son autonomie.
Prérequis et objectifs pédagogiques
- Avoir acquis le Niveau 1 ou démontrer les mêmes compétences de préparation, sécurité, encollage et contrôle.
- Lire un plan, un calepinage, une fiche technique, une déclaration de performances et une notice de mise en œuvre.
- Établir une fiche de reconnaissance du support et interpréter les mesures utiles sans dépasser leur portée.
- Composer une chaîne compatible : support, préparation, primaire, ragréage, étanchéité ou désolidarisation, colle, pierre, joint et mastic.
- Adapter la pose au format, au dos de la pierre, à sa sensibilité, au chauffage, à l’eau et aux mouvements prévisibles.
- Organiser une salle d’eau, une rénovation sur ancien revêtement ou une terrasse simple sous prescription documentée.
- Contrôler transfert, planéité, pente, joints, propreté, séchage, protection et traçabilité pendant l’exécution.
- Diagnostiquer un écart courant, protéger l’ouvrage et décider entre correction immédiate, essai complémentaire ou arrêt.
- Encadrer un aide ou un poseur Niveau 1 sur une zone clairement définie.
- Remettre au client un ouvrage propre, documenté et accompagné d’une notice d’usage et d’entretien.
Périmètre d’autonomie et limites
| Situation | Niveau 2 peut | Limite ou validation nécessaire |
|---|---|---|
| Sol intérieur sur chape connue | Diagnostiquer, préparer, calepiner et poser | Respect du système, des joints et de l’humidité admissible |
| Ancien carrelage adhérent | Évaluer, nettoyer, préparer et poser avec système admis | Sondage, cohésion, planéité et hauteur disponibles |
| Chape sulfate de calcium | Intervenir avec produits et humidité compatibles | Mesure prescrite, préparation et chauffage documentés |
| Plancher chauffant | Poser après protocole de mise en chauffe | Support réceptionné, joints et produits adaptés |
| Douche ou salle d’eau | Réaliser le revêtement et le système prévu | Étanchéité, pentes, siphon et raccords conçus et validés |
| Terrasse simple | Exécuter une solution documentée | Pentes, drainage, seuils, gel et support conformes |
| Grand format manipulable | Organiser manutention, encollage et réglage | Planéité, équipe et matériel suffisants |
| Pierre claire ou translucide | Réaliser essais et pose compatible | Validation du rendu, du dos et de la colle |
| Fissure stable traitable | Appliquer la solution prescrite | Aucun mouvement ni désaffleurement ; diagnostic écrit |
| Façade attachée, structure ou support mobile | Participer sous direction qualifiée | Étude, calcul ou entreprise spécialisée obligatoires |

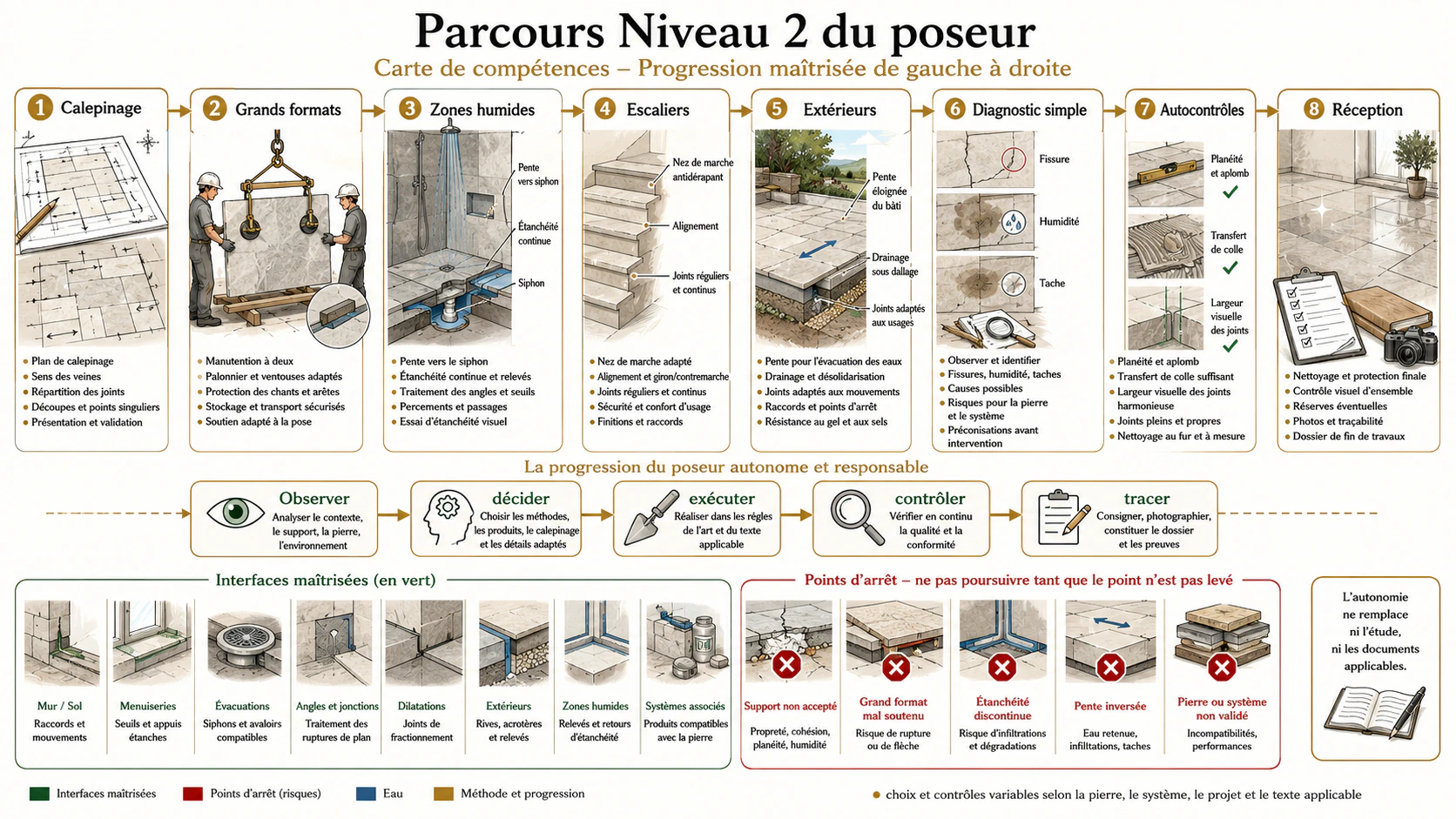

La méthode en cinq décisions
Le poseur Niveau 2 ne choisit jamais une colle isolément. Il valide un assemblage et vérifie que chaque couche accepte la précédente et la suivante. Un produit performant dans l’absolu peut être inadapté au support, à la pierre, à l’épaisseur, à l’eau ou au délai du chantier.
Toute modification en cours de chantier doit repasser par ces cinq décisions. Remplacer un primaire, changer une largeur de joint, supprimer une natte ou poser sur une chape plus humide que prévu modifie le système et exige une nouvelle validation.
| Décision | Question | Livrable |
|---|---|---|
| 1. Comprendre | Quel ouvrage, quel usage et quelles sollicitations ? | Fiche projet et plans annotés |
| 2. Reconnaître | Le support et la pierre sont-ils aptes ? | Relevé de mesures, photos et réserves |
| 3. Composer | Quel système complet répond aux contraintes ? | Liste des couches et fiches produits |
| 4. Valider | Les détails et le rendu fonctionnent-ils ensemble ? | Calepinage, détails et zone témoin |
| 5. Exécuter et prouver | La qualité reste-t-elle maîtrisée ? | Autocontrôles, réception et notice |
Constituer le dossier technique avant intervention
Le devis ou le planning ne remplace pas ce dossier. Avant mobilisation complète, le poseur marque les incohérences : épaisseur incompatible avec un seuil, pente absente, format différent du plan, colle non admise pour le dos résiné, joints du support oubliés ou délai de séchage impossible.
- Plans à jour, coupes, niveaux finis, réservations, seuils, pentes et évacuations.
- Calepinage avec axes, joints de mouvement, sens des pièces, coupes, trappes et raccords.
- Identification de la pierre : famille, référence, lot, finition, format, épaisseur, dos et renfort éventuel.
- Destination et sollicitations : trafic, eau, gel, chaleur, produits, entretien et délai de mise en service.
- Nature, âge, chauffage, humidité, cohésion, planéité, fissures et joints du support.
- Documents du système : primaire, ragréage, étanchéité, désolidarisation, mortier-colle, joint et mastic.
- Textes et prescriptions applicables au chantier dans leur version contractuelle.
- Zone témoin, critères d’acceptation des nuances et personne habilitée à valider.
- Organisation sécurité, manutention, découpe, eau, déchets et protections collectives.
- Plan d’autocontrôle, points d’arrêt et responsabilités de chaque intervenant.

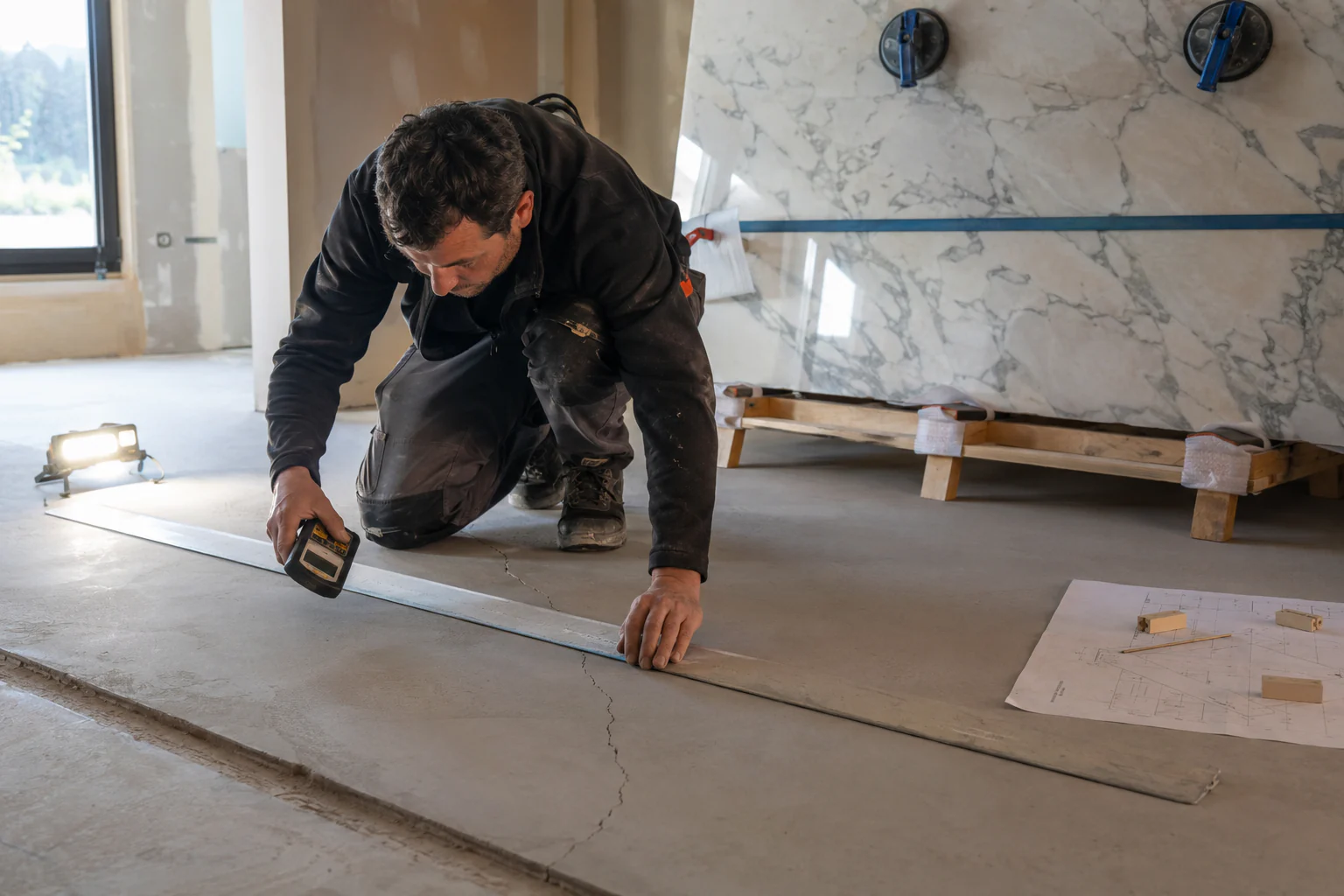

Reconnaissance avancée du support
| Propriété | Contrôle | Décision |
|---|---|---|
| Nature | Plans, aspect, sondage et informations du lot | Employer le système correspondant au support réel |
| Âge et séchage | Date de coulage et protocole de mesure | Attendre ou traiter uniquement selon solution admise |
| Cohésion | Grattage, quadrillage ou essai demandé | Éliminer les couches faibles ; faire mesurer si nécessaire |
| Adhérence d’un ancien revêtement | Sondage méthodique et zones singulières | Déposer ce qui est décollé ou douteux |
| Planéité | Règle, réglet et relevé des points hauts | Ragréer ou rectifier avant collage |
| Niveau et pente | Laser, repères et évacuations | Corriger avant pose, pas avec une surépaisseur aléatoire |
| Humidité | Méthode et seuil prévus pour le support | Ne pas confondre surface sèche et masse sèche |
| Fissures | Largeur, tracé, désaffleurement et évolution | Diagnostiquer avant de pontage ou désolidarisation |
| Contamination | Huile, cire, plâtre, peinture, produit de cure | Décaper par méthode compatible et vérifier l’adhérence |
| Joints | Repérer dilatation, fractionnement et périphérie | Les reporter ou les traiter selon le détail prescrit |
Béton, chape ciment et ragréage
Un béton ou une chape ciment doit être suffisamment stable, sec, cohésif, propre et plan pour le système retenu. La laitance, les produits de cure, les zones glacées, les reprises, les fissures et les différences d’absorption sont repérés. Le ponçage ou grenaillage n’est pas une formalité : il doit retirer la couche faible sans créer une contamination nouvelle.
Le ragréage corrige la géométrie dans son domaine d’épaisseur ; il ne consolide pas une dalle instable et ne remplace pas une forme de pente conçue. Primaire, ragréage, colle et support doivent constituer un ensemble admis. Les points hauts sont souvent plus critiques que les creux, car ils imposent une surépaisseur partout ailleurs.
- Cartographier creux, bosses, fissures et joints avant préparation.
- Aspirer soigneusement après action mécanique.
- Respecter dosage, temps de repos, épaisseur et séchage du ragréage.
- Protéger le ragréage de l’eau, des chocs et des autres corps d’état.
- Recontrôler planéité et humidité avant encollage.
Chape sulfate de calcium et support chauffant
La chape sulfate de calcium demande une identification certaine, une humidité mesurée selon la méthode prévue, une préparation de surface adaptée et des produits explicitement compatibles. Son aspect peut sembler sec alors que l’humidité résiduelle reste trop élevée. Une erreur de primaire ou une remise en eau peut fragiliser l’interface.
Sur plancher chauffant, le dossier doit préciser le type de système, les étapes de mise en chauffe, l’arrêt avant pose, la remise en température progressive et les joints. Le poseur vérifie les preuves, mais ne certifie pas l’installation de chauffage. Une température uniforme et modérée pendant la pose ne dispense pas des délais de séchage.
| Point | Preuve attendue | Erreur à éviter |
|---|---|---|
| Nature de chape | Document ou identification fiable | Traiter comme une chape ciment par habitude |
| Humidité | Mesure localisée et tracée | Se fier à un appareil non adapté ou au toucher |
| Surface | Préparation conforme au système | Conserver laitance ou poussière |
| Chauffage | Protocole de mise en chauffe | Poser sans historique puis chauffer brutalement |
| Produits | Compatibilité écrite | Mélanger des couches sans système validé |
Ancien carrelage, peinture, panneaux et planchers
Une rénovation réussie dépend de la couche la plus faible. Un ancien carrelage peut rester en place seulement si le support, les carreaux et leurs joints sont stables et suffisamment adhérents. Le sondage couvre la surface, les rives, seuils, fissures et zones humides. Graisses, cires et produits d’entretien doivent être retirés par une méthode compatible avec le primaire retenu.
Peintures, résines, panneaux bois, plaques, métal et planchers déformables ne sont pas des supports interchangeables. Leur mouvement, sensibilité à l’eau, fixation, flèche et adhérence imposent un système spécifique. Le Niveau 2 peut exécuter une solution documentée ; il ne transforme pas un support souple en support stable par une simple couche de colle.
| Support existant | Contrôle essentiel | Décision |
|---|---|---|
| Carrelage | Adhérence, fissures, propreté, niveau | Dépose locale ou totale si doute significatif |
| Peinture | Nature et adhérence au support | Retirer si elle n’est pas admise comme interface |
| Résine | Compatibilité et état de surface | Préparation et primaire prescrits |
| Bois ou panneau | Rigidité, fixation, humidité et joints | Système complet de désolidarisation si validé |
| Métal | Stabilité, corrosion et dilatation | Détail spécialisé et produit compatible |
| Ancienne pierre | Adhérence, sensibilité et valeur patrimoniale | Privilégier diagnostic et conservation avant recouvrement |
Fissures, joints et mouvements
Une fissure est un symptôme, pas une catégorie de produit. Le poseur décrit son tracé, sa largeur, son ouverture, son désaffleurement, sa relation avec les joints et son évolution connue. Une fissure traversante, active ou accompagnée d’un mouvement vertical exige un diagnostic ; la recouvrir déplace souvent le désordre vers la pierre.
Les joints structurels et de dilatation ne sont pas pontés. Les joints de fractionnement, périphériques et de changement de support sont traités selon le plan et le système. Une natte peut limiter la transmission de certains mouvements, mais elle ne stabilise ni une structure ni une chape en cours de déformation.
| Observation | Risque | Réflexe |
|---|---|---|
| Fissure fine stable sans désaffleurement | Réouverture possible | Faire valider le traitement ou la désolidarisation |
| Fissure avec désaffleurement | Mouvement structurel | Arrêt et diagnostic |
| Réseau de fissures | Retrait, support faible ou mouvement | Cartographier et rechercher la cause |
| Joint de dilatation | Mouvement prévu | Le conserver dans l’ouvrage fini |
| Changement de support | Déformations différentielles | Créer le détail de transition prévu |
| Périphérie bloquée | Compression et soulèvement | Libérer et maintenir le joint périphérique |
Composer le système complet
Le système se lit du support vers la surface : support porteur, préparation mécanique, primaire, réparation ou ragréage, étanchéité ou désolidarisation, mortier-colle, pierre, joint, mastic et protection éventuelle. Chaque couche a une fonction et des limites. Ajouter une couche sans nécessité multiplie les interfaces ; en supprimer une peut supprimer la fonction qui rendait l’ouvrage durable.
Le Niveau 2 établit une fiche de compatibilité. Elle cite le produit, sa fonction, son support admis, son épaisseur, ses délais, ses conditions climatiques et les restrictions concernant la pierre. Les produits d’un même fabricant ne sont pas automatiquement compatibles entre eux hors du système publié.
| Couche | Fonction | Question de contrôle |
|---|---|---|
| Préparation | Retirer faiblesse et contamination | La surface obtenue est-elle propre et cohésive ? |
| Primaire | Réguler ou créer l’interface | Est-il admis sur ce support et sous la couche suivante ? |
| Ragréage | Corriger la géométrie | Épaisseur, humidité et usage sont-ils compatibles ? |
| SPEC, SEL ou natte | Gérer l’eau ou certains mouvements | Les raccords et détails sont-ils continus ? |
| Mortier-colle | Transférer les efforts | Classe, couleur, déformabilité et temps sont-ils adaptés ? |
| Joint | Remplir et accompagner les tolérances | Largeur, profondeur, couleur et nettoyage sont-ils validés ? |
| Mastic | Permettre le mouvement local | Fond de joint, adhérence et compatibilité avec la pierre sont-ils prévus ? |
Lire un mortier-colle sans choisir par habitude
Les classifications de mortiers-colles décrivent des performances et propriétés, mais ne suffisent pas à elles seules. Le poseur vérifie le domaine d’emploi, le support, le format, la pierre naturelle, l’extérieur ou le sol chauffant, l’épaisseur, le temps ouvert, la déformabilité et les risques de coloration. La fiche technique et la prescription du système priment sur une lecture partielle du sac.
Une colle blanche réduit certains risques visuels pour les pierres claires, sans empêcher toutes les migrations. Une prise rapide peut être utile à une pierre sensible à l’eau ou à un délai, mais réduit le temps de réglage. Une forte déformabilité accompagne certains supports et formats ; elle ne corrige pas une fissure active.
| Propriété | Intérêt | Limite |
|---|---|---|
| Adhérence améliorée | Répond à des sollicitations plus exigeantes | Dépend toujours de la préparation du support |
| Déformabilité | Accompagne certains mouvements du système | Ne répare pas une structure |
| Temps ouvert allongé | Donne plus de temps à l’encollage | Doit être contrôlé sur le chantier réel |
| Glissement réduit | Facilite la pose murale | Ne remplace pas le calage ou l’ordre de pose |
| Prise rapide | Réduit certains délais et apports d’eau | Exige petites gâchées et organisation rigoureuse |
| Couleur blanche | Limite les ombres sur pierre claire | Un essai reste nécessaire |
Dos de pierre, résines, trames et contaminants
Le dos est l’interface réelle de collage. Il peut être brut de sciage, poussiéreux, poli accidentellement, résiné, tramé, renforcé, paraffiné ou porter des repères. Le poseur l’examine avant de commander le système. Une résine ou une trame modifie l’adhérence et peut exiger un produit ou une préparation spécifique.
La poussière, l’eau de sciage séchée, les huiles, la cire et certaines inscriptions peuvent créer des zones de rupture ou migrer vers la face. Nettoyer ne signifie pas employer un solvant au hasard. Une zone témoin ou un essai d’adhérence peut être nécessaire, particulièrement pour les grandes pièces et les éléments verticaux.
- Photographier le dos représentatif de chaque lot.
- Vérifier la continuité et l’adhérence d’une trame.
- Identifier les résines et leur compatibilité si l’information est disponible.
- Écarter toute pièce humide, grasse ou contaminée jusqu’au diagnostic.
- Ne jamais meuler un renfort sans autorisation technique.
- Conserver les résultats de l’essai avec le dossier chantier.
Pierres claires, translucides et sensibles à l’eau
Une pierre claire peut révéler la couleur de la colle, les sillons, les zones de transfert, l’humidité ou un support hétérogène. Une pierre translucide peut transformer une variation d’épaisseur en différence lumineuse. Le montage à blanc et la zone témoin doivent reproduire le support, la colle, le peigne, l’épaisseur et le séchage réels.
Certaines pierres peuvent se cintrer, foncer, rouiller ou développer des auréoles au contact prolongé de l’eau de gâchage. Le poseur ne déduit pas ce comportement du seul mot marbre. Il consulte les informations du fournisseur, compare les pièces et choisit un système limitant le risque, éventuellement à prise rapide ou à réaction, uniquement dans son domaine d’emploi.
| Risque | Signe | Prévention |
|---|---|---|
| Ombre de colle | Sillons ou taches visibles | Colle adaptée, transfert homogène et témoin |
| Cintrage | Coins qui se relèvent | Système compatible et petites zones de contrôle |
| Oxydation | Points jaunes ou bruns | Limiter l’eau et valider la matière |
| Migration du support | Auréole ou ligne | Support homogène et barrière admise si nécessaire |
| Translucidité variable | Différences sous lumière | Calepinage et essai dans les conditions finales |
| Résine incompatible | Décollement au dos | Essai d’adhérence et produit prévu pour l’interface |
Formats, épaisseurs et mécanique de pose
Plus le format augmente, plus la planéité du support, la rigidité de la pierre, la manutention et le transfert deviennent exigeants. Une pièce peut être lourde tout en restant fragile en flexion. Le poseur calcule le poids approximatif, prépare le cheminement et définit le nombre de personnes, les ventouses, le cadre ou la table nécessaires.
L’épaisseur de colle n’est pas une variable libre de rattrapage. Un lit irrégulier crée retrait, séchage différentiel, ombres et contraintes. La géométrie se corrige avant la pose. Pour les formats concernés, l’encollage du support et du dos vise un contact continu, avec des sillons orientés pour évacuer l’air.
- Vérifier dimensions réelles, équerrage, gauchissement et épaisseur d’un échantillon de pièces.
- Choisir le peigne et la méthode à partir du transfert recherché, pas du format seul.
- Étaler une surface compatible avec le temps ouvert réel.
- Soulever une pièce au démarrage puis à intervalles définis.
- Écraser les sillons dans leur direction au lieu d’emprisonner l’air.
- Nettoyer les chants avant durcissement sans vider excessivement le lit de colle.
- Ne pas utiliser un système de nivellement pour forcer une pierre gauchie ou un support irrégulier.
Calepinage avancé, prises de côtes et détails
Le calepinage Niveau 2 relie l’esthétique à la construction. Il positionne les axes, variations, veinages, joints du support, seuils, pentes, siphons, trappes, plinthes, marches, angles, appareils sanitaires et raccords avec les autres matériaux. Les coupes résiduelles sont évaluées avant fabrication ou ouverture des colis.
Les tolérances du bâtiment, de la pierre et de la pose s’additionnent. Une cote unique ne suffit pas pour un mur non droit. Les gabarits, relevés multiples et niveaux de référence sont datés et validés. Si un autre corps d’état modifie le support après relevé, la fabrication ou la pose est suspendue jusqu’au nouveau contrôle.
| Détail | Question | Contrôle |
|---|---|---|
| Porte et seuil | Hauteur finie et mouvement ? | Coupe, joint, pente et ouverture |
| Siphon | Position et niveau sont-ils définitifs ? | Pentes, cadre et coupes |
| Angle | Mur droit, joint ou coupe d’onglet ? | Gabarit et pièce témoin |
| Niche | Étanchéité et écoulement ? | Pente, chants et raccords |
| Escalier | Régularité des hauteurs ? | Relevé complet avant habillage |
| Veinage | Continu, mélangé ou livre ouvert ? | Montage à blanc photographié |
| Joint du support | Où traverse-t-il le revêtement ? | Report coté sur le plan |
Pose murale, plinthes et habillages
Au mur, le poids agit pendant la prise et les pièces peuvent glisser. Le support, l’aplomb, la planéité, la hauteur, le format et le domaine d’emploi du collage sont vérifiés. Le départ est stable et parfaitement tracé. Les cales maintiennent les joints sans transmettre de charge ponctuelle dommageable aux chants.
Les plinthes et habillages ne doivent pas bloquer les joints périphériques du sol. Les angles, dessus de plinthe et retours sont conçus pour ne pas retenir l’eau. Pour une hauteur, un poids ou un usage dépassant le collage courant, les fixations mécaniques ou études nécessaires sont définies avant la pose.
- Contrôler aplomb, planéité et cohésion sur toute la hauteur.
- Définir l’ordre de pose et la reprise journalière.
- Employer calage et maintien compatibles avec le temps de prise.
- Vérifier le transfert sans attendre la fin du mur.
- Protéger les angles sortants contre les chocs de chantier.
- Respecter les joints souples aux changements de plans et supports.
Salle d’eau : l’étanchéité est un ouvrage continu
La pierre, les joints cimentaires et le mastic visible ne rendent pas seuls une douche étanche. L’eau doit être gérée par un système continu sous le revêtement, relié aux angles, traversées, siphon, receveur, seuil et relevés. Le poseur Niveau 2 sait exécuter ce système lorsqu’il est conçu et documenté ; il ne choisit pas seul une solution structurelle de cuvelage.
Les pentes sont présentes avant le collage. La colle ne forme pas une pente durable sur une grande surface. Chaque raccord est traité dans l’ordre du système, avec recouvrements, épaisseurs et délais contrôlés. Un essai ou une réception intermédiaire est réalisé lorsqu’il est prévu, avant de masquer l’étanchéité.
| Zone critique | Risque | Point d’arrêt |
|---|---|---|
| Angle sol-mur | Fissure ou discontinuité | Bande ou détail continu avant collage |
| Siphon | Passage d’eau sous le système | Raccord compatible et bride contrôlée |
| Traversée de robinetterie | Infiltration derrière le parement | Manchon ou traitement prévu |
| Niche | Stagnation et angles multiples | Pente et continuité vérifiées |
| Seuil | Sortie d’eau vers la pièce | Niveau, pente et raccord validés |
| Changement de support | Mouvement différentiel | Renfort ou joint selon le système |
Protocole de réalisation d’une douche
| Étape | Action | Contrôle avant suite |
|---|---|---|
| 1. Réception | Vérifier supports, siphon, niveaux et plans | Aucun détail non résolu |
| 2. Forme | Créer ou contrôler les pentes | Écoulement vers le siphon sans contre-pente |
| 3. Préparation | Nettoyer, réparer et appliquer le primaire | Support cohésif et homogène |
| 4. Étanchéité | Traiter surface, angles et traversées | Continuité, épaisseur et recouvrements conformes |
| 5. Réception intermédiaire | Documenter ou tester selon prescription | Accord avant recouvrement |
| 6. Calepinage | Positionner joints, coupes et évacuation | Coupes compatibles avec pentes et esthétique |
| 7. Collage | Encoller par zones et contrôler le transfert | Pas de vide favorisant eau ou casse |
| 8. Jointoiement | Respecter séchage et produits compatibles | Joints pleins, pierre propre |
| 9. Joints souples | Traiter changements de plans prévus | Géométrie et adhérence maîtrisées |
| 10. Mise en service | Respecter les délais et remettre la notice | Aucune utilisation prématurée |
Terrasse et extérieur simple
À l’extérieur, l’eau, le gel, le soleil et les variations thermiques amplifient chaque défaut. Une pierre adaptée ne compense pas une contre-pente, un seuil mal conçu ou un drainage absent. Le dossier indique le mode de pose, la pente, l’évacuation, les joints, les rives, les seuils, l’épaisseur et la résistance nécessaires.
Le Niveau 2 peut réaliser une terrasse simple sur support et système validés. Il refuse de coller directement sur une dalle fissurée, sans pente ou saturée d’eau. Les zones sous plots, lits drainants, étanchéités de balcon et ouvrages au-dessus de locaux relèvent de détails spécifiques qui ne se déduisent pas d’une terrasse sur terre-plein.
| Point | Vérification | Conséquence si oublié |
|---|---|---|
| Pierre | Gel, eau, finition et usage | Écaillage, glissance ou vieillissement rapide |
| Pente | Direction et continuité | Stagnation et pénétration d’eau |
| Drainage | Sortie de l’eau sous et sur l’ouvrage | Sels, gel et décollement |
| Seuil | Hauteur, étanchéité et accessibilité | Entrée d’eau ou ressaut |
| Joints | Périphérie, fractionnement et mouvements | Fissures ou soulèvement |
| Rives | Maintien et écoulement | Déplacement et coulures |
| Météo | Température, pluie, vent et soleil | Peau de colle, gel ou séchage irrégulier |
Conditions climatiques et organisation des gâchées
La température de l’air ne suffit pas. Le support, la pierre et les produits peuvent être plus froids ou plus chauds. Le soleil et le vent raccourcissent le temps ouvert ; le froid ralentit la prise ; la pluie et la condensation modifient les interfaces. Le poseur mesure, ombrage, protège ou reporte plutôt que d’ajuster le produit par intuition.
Les gâchées sont dimensionnées à l’équipe, au format et aux détails. L’heure, le dosage, le temps de repos et la fin d’utilisation sont maîtrisés. Un produit qui épaissit n’est pas réactivé par ajout d’eau. Les seaux successifs gardent la même méthode pour éviter différences de retrait, couleur ou performance.
- Enregistrer les conditions au démarrage et après tout changement notable.
- Protéger les sacs, seaux et zones préparées du soleil et de la pluie.
- Contrôler régulièrement l’absence de peau sur la colle.
- Ne pas encoller une surface supérieure à la capacité réelle de pose.
- Prévoir une zone de repli et une protection de l’ouvrage frais.
- Respecter les délais avant jointoiement, circulation, eau et chauffage.
Joints cimentaires, joints réactifs et mastics
Le joint est choisi avec la pierre, la largeur, la profondeur, l’eau, les produits d’entretien et le rendu. Un pigment peut marquer une pierre poreuse ; une résine peut laisser un voile difficile à retirer ; un nettoyage trop humide peut creuser ou décolorer le joint. La zone témoin vérifie remplissage, couleur et méthode de nettoyage.
Le mastic souple travaille seulement si sa géométrie est correcte et s’il adhère sur les flancs prévus, sans collage parasite au fond. Primaire, fond de joint et compatibilité avec la pierre sont vérifiés. Le mastic visible ne remplace ni l’étanchéité sous revêtement ni un joint structurel conçu.
| Produit | Usage | Vigilance pierre |
|---|---|---|
| Joint cimentaire | Joints courants | Pigment, eau de nettoyage et attaque acide ultérieure |
| Joint réactif | Contraintes chimiques ou hygiéniques selon système | Voile, temps de lavage et sensibilité de surface |
| Mastic élastique | Changements de plans et joints prévus | Migration, tache de bord et adhérence |
| Fond de joint | Contrôle la profondeur du mastic | Dimension et position régulières |
| Primaire de mastic | Améliore l’adhérence si prescrit | Compatibilité et débordement sur la face |
Découpe, perçage et finition de chantier
La découpe commence par un relevé vérifié et un repérage qui conserve le sens de la pièce. Le support de coupe empêche vibration et porte-à-faux. Le disque, la vitesse, l’eau et l’avance sont adaptés à la pierre. Une coupe trop rapide chauffe, éclate le chant ou dévie ; une pression excessive peut amorcer une fissure invisible.
Les angles intérieurs et réservations concentrent les contraintes. Les perçages d’extrémité, rayons ou séquences sont définis selon la pièce et le plan. Une finition manuelle restaure le chant sans modifier la cote ni créer une brillance différente. Toute coupe proche d’une veine ou d’un renfort douteux fait l’objet d’une manutention renforcée.
- Travailler à l’humide ou avec captage à la source selon le procédé et l’évaluation des risques.
- Éviter balayage à sec et soufflette ; collecter les boues avant séchage.
- Porter les protections adaptées aux poussières, projections, bruit, coupures et manutention.
- Soutenir les deux côtés de la coupe et protéger la face finie.
- Présenter la pièce à sec avant encollage.
- Écarter une pièce fissurée au perçage au lieu de la masquer.
Plan de contrôle pendant la pose
Un contrôle n’est utile que s’il peut conduire à une action. Le plan précise qui mesure, avec quel outil, à quel moment et ce qui impose l’arrêt. Les photos montrent le contexte, le repère et l’échelle ; elles ne remplacent pas une valeur mesurée.
| Moment | Contrôle | Fréquence ou preuve |
|---|---|---|
| Avant démarrage | Support, produits, lot, calepinage et conditions | Fiche signée et photos |
| Première gâchée | Dosage, consistance et temps | Heure et lot produit |
| Premières pièces | Transfert, sillons et épaisseur | Pièce soulevée et photographie |
| Pendant la zone | Axes, joints, planéité, pente et propreté | Règle, laser et contrôle visuel |
| Changement de palette | Nuance, épaisseur et finition | Montage à blanc complémentaire |
| Reprise de journée | Bord de colle, joint et niveau | Repère protégé |
| Avant jointoiement | Séchage, propreté et profondeur des joints | Point d’arrêt |
| Après nettoyage | Voile, tache, rayure et joint | Lumière normale et rasante |
| Avant protection | Humidité et risque de chantier | Protection respirante identifiée |
| Réception | Aspect, géométrie, fonctionnement et documents | PV, notice et réserves |
Diagnostic des anomalies en cours de chantier
| Anomalie | Hypothèses à vérifier | Action immédiate |
|---|---|---|
| Transfert incomplet | Peau de colle, peigne, geste, planéité ou dos | Déposer la pièce fraîche et corriger la méthode |
| Pierre qui fonce irrégulièrement | Humidité, épaisseur de colle, support ou migration | Suspendre la zone et observer le séchage |
| Coins qui se relèvent | Cintrage, eau ou support | Ne pas forcer ; isoler et consulter |
| Glissement mural | Consistance, support, poids ou temps de prise | Recaler et réduire la zone de travail |
| Joint qui tache les bords | Pigment ou absorption | Arrêter le jointoiement et nettoyer selon essai |
| Fissure nouvelle | Support, retrait ou mouvement | Délimiter, photographier et arrêter |
| Efflorescence | Eau et sels | Protéger, rechercher la source et ne pas acider |
| Différence de niveau croissante | Repère, support ou réglage | Reprendre immédiatement avant durcissement |
| Colle durcie trop vite | Vent, chaleur, temps ouvert ou grande surface | Éliminer le produit non transféré et réorganiser |
| Casse répétée à la coupe | Disque, appui, veine, vibration ou géométrie | Arrêter et modifier procédé ou dessin |
Encadrer une petite équipe
L’autonomie Niveau 2 inclut l’organisation d’une zone de travail avec un aide ou un poseur Niveau 1. Les tâches sont attribuées selon compétence : préparation, gâchage, transport, encollage, réglage, coupe, contrôle et nettoyage. Une consigne courte indique le résultat attendu, le point de contrôle et la situation d’arrêt.
Le responsable de zone conserve la vision du système. Il évite qu’une personne mélange les lots, modifie le dosage, avance le jointoiement ou ferme un détail d’étanchéité sans validation. Les changements sont annoncés à toute l’équipe et inscrits dans la fiche de journée.
- Faire un briefing sécurité et technique au démarrage.
- Montrer la zone témoin et les limites acceptées.
- Dédier les outils propres aux pierres sensibles.
- Définir qui contrôle le temps ouvert et le transfert.
- Organiser les flux pour ne pas marcher sur l’ouvrage frais.
- Faire une réception de zone avant de passer à la suivante.
Cas pratique 1 : salle de bain avec douche de plain-pied
Le stagiaire reçoit le plan d’une salle de bain de 7 m² avec douche de plain-pied, niche, robinetterie encastrée et pierre calcaire claire adoucie. Le support associe chape ciment, murs enduits et receveur à carreler. Il doit établir le dossier de contrôle, vérifier les pentes, proposer le calepinage, décrire le système d’étanchéité documenté et réaliser une zone témoin.
| Épreuve | Résultat attendu | Faute éliminatoire |
|---|---|---|
| Reconnaissance | Supports et traversées identifiés | Masquer une zone non reconnue |
| Pentes | Écoulement continu et seuil cohérent | Créer la pente uniquement avec la colle |
| Étanchéité | Détails continus et tracés | Oublier siphon, angle ou traversée |
| Calepinage | Coupes équilibrées et raccords lisibles | Petite coupe fragile au siphon |
| Compatibilité | Pierre, colle, joint et mastic testés | Employer un produit tachant sans essai |
| Pose | Transfert, joints et propreté maîtrisés | Laisser des vides importants |
| Dossier | Photos, lots et contrôles remis | Mettre en service avant délai |
Cas pratique 2 : rénovation sur ancien carrelage
Le chantier est un séjour de 32 m² sur ancien carrelage, avec baie, plancher chauffant annoncé et deux fissures visibles dans les joints. La nouvelle pierre est un travertin rebouché de format moyen. Le stagiaire doit décider si le support peut être conservé, définir les investigations, gérer la hauteur finie et construire un système sans supposer que le chauffage et les fissures sont maîtrisés.
- Sonder et cartographier l’ancien revêtement.
- Obtenir le protocole et l’état du chauffage.
- Rechercher la continuité des fissures dans le support.
- Contrôler seuils, portes et plinthes avec la surépaisseur.
- Éliminer les produits d’entretien et préparer l’interface.
- Faire valider le traitement des fissures et joints.
- Créer une zone témoin incluant primaire, colle et travertin.
- Prévoir remplissage, jointoiement, nettoyage et protection du travertin.
Cas pratique 3 : terrasse extérieure documentée
Le cas porte sur une terrasse de 24 m² en granit flammé, attenante à une baie et exposée à la pluie et au gel. Le support béton possède une pente annoncée mais présente un point bas et un joint de fractionnement. Le stagiaire doit relever les niveaux, vérifier la pierre et le système extérieur, corriger la géométrie par la solution prévue, reporter les joints et organiser la protection météo.
| Décision | Preuve attendue | Refus justifié |
|---|---|---|
| Aptitude de la pierre | Données et finition adaptées | Pierre ou finition non validée pour l’usage |
| Pente | Relevé laser et évacuation | Contre-pente non corrigée |
| Support | Cohésion, humidité, fissures et joints | Dalle instable ou saturée |
| Système | Domaine extérieur complet | Assemblage de produits non documenté |
| Météo | Fenêtre et protections réalistes | Pluie, gel ou forte chaleur non maîtrisés |
| Réception | Écoulement, joints et nettoyage contrôlés | Eau stagnante après intervention |
Évaluation théorique de fin de niveau
| Question | Réponse attendue |
|---|---|
| Pourquoi valide-t-on un système et non une colle seule ? | Parce que la durabilité dépend de toutes les interfaces et de leur domaine d’emploi |
| Une natte peut-elle réparer une fissure active ? | Non, elle ne remplace pas un diagnostic structurel |
| Que prouve une surface sèche au toucher ? | Seulement l’état de surface, pas l’humidité dans la masse |
| Pourquoi soulever régulièrement une pièce ? | Pour contrôler le transfert dans les conditions réelles |
| Peut-on rattraper une pente générale avec la colle ? | Non, la forme doit être réalisée par une couche prévue à cet usage |
| Le joint cimentaire rend-il une douche étanche ? | Non, l’étanchéité est assurée par le système continu sous le revêtement |
| Que faire d’un joint de dilatation ? | Le conserver et le reporter selon le détail de l’ouvrage |
| Pourquoi tester une pierre claire ? | Pour observer ombres, migrations, cintrage, joint et nettoyage |
| Quand un ancien carrelage peut-il rester ? | Après vérification de sa stabilité, adhérence, propreté, planéité et compatibilité |
| Que signifie une prise rapide ? | Un temps de travail plus court et une prise adaptée, pas une permission de négliger le support |
| Pourquoi un grand format exige-t-il plus de planéité ? | Parce que la pièce suit moins les irrégularités et concentre les contraintes |
| Que faire si la colle a formé une peau ? | La retirer et réencoller ; ne pas la mouiller ni poser dessus |
| Pourquoi le mastic a-t-il besoin d’une bonne géométrie ? | Pour se déformer sans adhérence parasite ni rupture |
| Qui décide face à un support structurellement douteux ? | Le diagnostic ou responsable compétent, pas le poseur seul |
| Quelle est la preuve d’une bonne autonomie ? | Une décision justifiée, exécutée, contrôlée et tracée, avec arrêt lorsque la limite est atteinte |
Grille de validation pratique
Le Niveau 2 est acquis lorsque le stagiaire réussit au moins deux cas pratiques de contextes différents, produit un dossier exploitable et démontre qu’il sait refuser une situation hors périmètre. Une belle surface sans contrôle du support, de l’étanchéité ou des joints ne permet pas la validation.
- Analyse le dossier et formule les questions manquantes avant de proposer une solution.
- Identifie correctement le support et choisit les méthodes de contrôle pertinentes.
- Interprète les résultats sans leur faire dire plus qu’ils ne prouvent.
- Compose un système dont chaque couche est justifiée et documentée.
- Produit un calepinage intégrant détails, mouvements, pentes et tolérances.
- Réalise une zone témoin et définit ses critères d’acceptation.
- Organise manutention, sécurité, gâchées et flux d’équipe.
- Contrôle le transfert, la géométrie et la propreté pendant la pose.
- Traite correctement une douche ou un extérieur simple sous prescription.
- Diagnostique une anomalie simulée et prend la bonne décision d’arrêt ou de correction.
- Conserve une traçabilité lisible des produits, lots, mesures et validations.
- Réalise une réception et explique entretien, délais et limites au client.
Checklist Niveau 2 avant autorisation de pose
- L’ouvrage, l’usage, l’exposition et le niveau de sollicitation sont définis.
- Les plans, pentes, seuils, évacuations, joints et hauteurs finies concordent.
- La pierre, le lot, le dos, la finition, le format et l’épaisseur sont contrôlés.
- Le support est identifié et ses mesures sont datées, localisées et acceptées.
- Les fissures, joints et changements de support ont un détail écrit.
- Chaque couche du système est compatible et dans son domaine d’emploi.
- La zone témoin reproduit les conditions réelles et son validateur est identifié.
- Le calepinage tient compte des variations, coupes, mouvements et détails fonctionnels.
- La météo, le chauffage, l’eau, la ventilation et les délais sont maîtrisés.
- Les moyens de manutention, découpe, captage des poussières et protection sont disponibles.
- Le plan d’autocontrôle précise transfert, géométrie, étanchéité, jointoiement et réception.
- Les points d’arrêt et les personnes à contacter sont connus de toute l’équipe.
Références de travail et progression
Le module s’appuie sur le Guide pratique de la pierre naturelle CTMNC-UNTEC, les documents CTMNC relatifs aux NF DTU 52.1 et 52.2, les prescriptions publiques CSTB concernant supports, pose collée et ouvrages associés, les outils d’autocontrôle FFB-UNECP, les fiches fabricants des systèmes employés et les recommandations INRS de prévention des poussières de silice.
Les références contractuelles, leurs versions, les domaines d’emploi et les notices doivent être vérifiés pour chaque chantier. Cette formation construit une méthode professionnelle ; elle ne remplace pas une étude structurelle, un Avis Technique, un Document Technique d’Application, une prescription fabricant ou l’évaluation des risques de l’entreprise.
Après validation, le Niveau 3 pourra traiter l’organisation de chantiers complexes : grands formats et panneaux, escaliers élaborés, ouvrages extérieurs sensibles, pathologies et reprises, coordination multi-intervenants, contrôle d’adhérence approfondi et préparation de dossiers de réception exigeants.
Notions clés
Adhérence, Autocontrôle, Chape sulfate de calcium, Cohésion, Contre-pente, Déformabilité, Domaine d’emploi, Dos résiné, Double encollage, Essai d’adhérence, Fond de joint, Joint de dilatation, Joint de fractionnement, Mastic élastique, Natte de désolidarisation, Peau de colle, Plan d’autocontrôle, Point d’arrêt, Primaire, Prise rapide, Ragréage, SPEC, SEL, Support chauffant, Temps ouvert, Transfert de colle, Trame de renfort, Zone témoin. Voir les définitions dans le lexique.
À lire ensuite
Compléments utiles
Niveau 1 – Fondamentaux du poseur de pierre naturelle
Un parcours pédagogique complet pour apprendre à préparer, contrôler et réaliser une pose courante de pierre naturelle sans confondre vitesse d’exécution et maîtrise du chantier.
Pose de la pierre naturelle
Une pose réussie relie support, pierre, format, épaisseur, colle ou mortier, joints, pente, désolidarisation, protection et entretien après chantier.
Supports, chapes, ragréages et humidité résiduelle avant pose
La durabilité d’un sol ou mur en pierre dépend du support : planéité, cohésion, humidité, fissures, primaires, anciens revêtements, chauffage au sol et compatibilité des produits.
Étanchéité sous pierre : SPEC, SEL, douches, hammams et jonctions critiques
La pierre naturelle en zone humide exige un système complet : support, pente, étanchéité, relevés, siphon, colle, joints, pierre compatible, ventilation et entretien.
Terrasses en pierre naturelle : drainage, gel, plots, pentes et entretien extérieur
Une terrasse en pierre naturelle doit être pensée autour de l’eau : pente, drainage, gel, joints, support, plots, épaisseur, glissance, nettoyage et remplacement des dalles.
Mortiers, chaux, joints traditionnels et bâti ancien
Dans le bâti ancien, la pierre ne se traite pas comme un support moderne. Chaux, mortiers, joints, humidité, sels, respiration des murs et compatibilité des matériaux décident souvent de la durabilité de l’ouvrage.
