Réglementation et conformité
Fiche réglementaire : NF DTU 52.2 et pose collée de pierre naturelle
La méthode complète pour vérifier le domaine de la pose collée, le support, la pierre, le mortier-colle, le transfert, les joints et les conditions de chantier.
Résumé en 30 secondes
Le NF DTU 52.2 publié le 25 juin 2022 comprend des parties pour murs intérieurs, murs extérieurs, sols intérieurs et extérieurs, choix des matériaux et clauses administratives. Il encadre la pose collée des revêtements visés, dont les pierres naturelles admises dans chaque domaine.
Respecter le texte signifie vérifier ensemble destination, classement du local, support, âge, humidité, planéité, format, masse surfacique, pierre, dos, colle, encollage, joints et climat. Le simple choix d’une colle classée performante ne suffit pas.
Les procédés de rénovation, chapes fluides, locaux P4/P4S, SPEC, nattes, grands formats et terrasses peuvent appeler des Cahiers CSTB, règles professionnelles ou évaluations complémentaires.
Champ d’application : quand utiliser cette fiche
| Situation | Texte ou vérification | Décision pratique |
|---|---|---|
| Sol intérieur neuf | NF DTU 52.2 P1-1-3 | Qualifier local, support, format et colle |
| Sol extérieur | P1-1-3 et éventuelles règles professionnelles | Vérifier pente, format, eau et climat |
| Mur intérieur | P1-1-1 | Vérifier support, hauteur, masse et pierre |
| Mur extérieur | P1-1-2 | Vérifier exposition, hauteur et sécurité |
| Matériaux | P1-2 | Choisir produits et pierres admis |
| Marché | P2 | Clarifier prestations, délais et responsabilités |

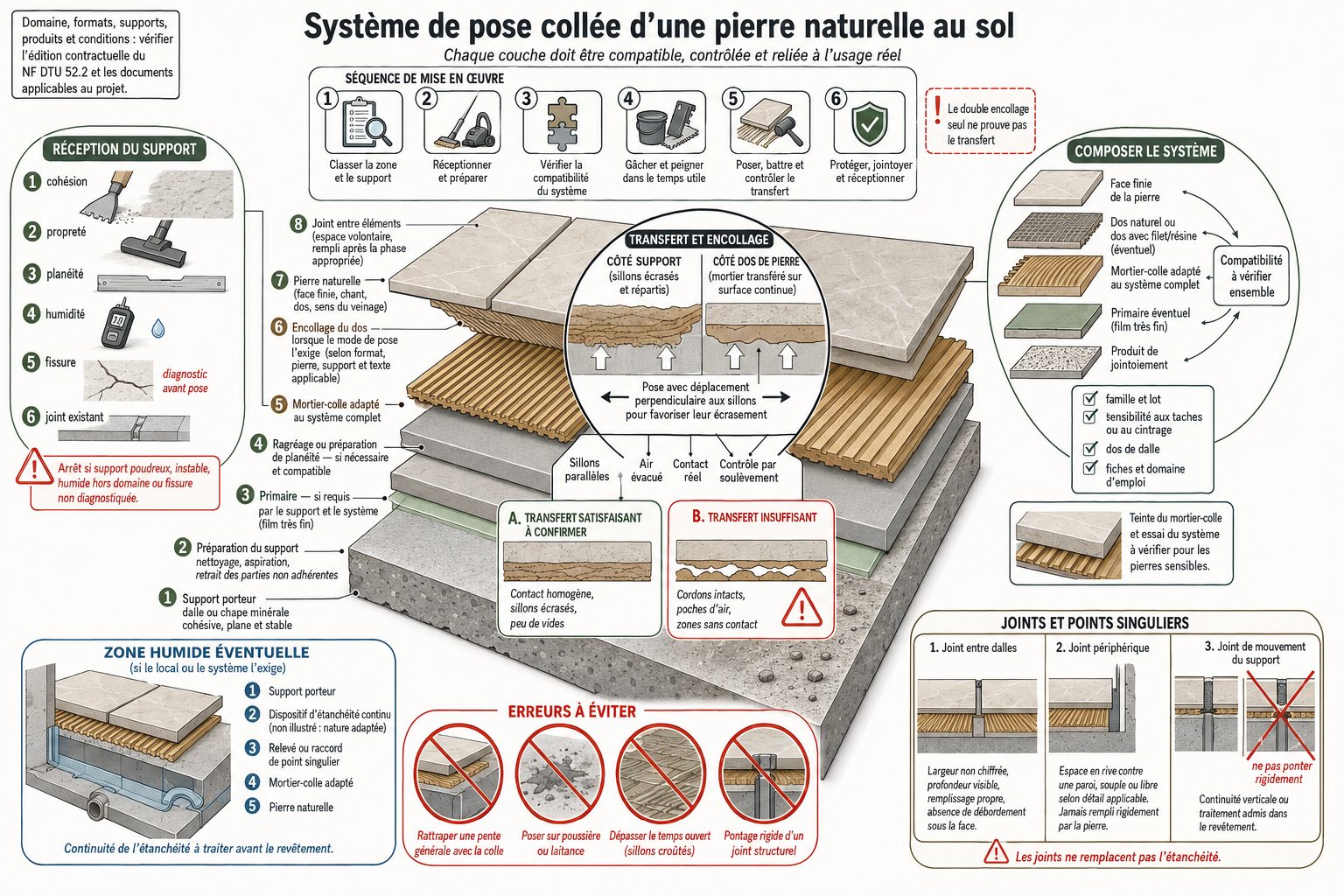

Les contrôles avant d’ouvrir la colle
| Contrôle | Pourquoi | Arrêt si |
|---|---|---|
| Support | Porter durablement le système | Poudre, fissure active ou humidité hors limite |
| Pierre | Éviter tache, cintrage ou incompatibilité | Lot ou dos non identifié |
| Planéité | Garantir l’épaisseur et le contact | Rattrapage prévu avec la colle |
| Climat | Respecter prise et temps ouvert | Température, pluie ou vent hors fiche |
| Joints | Accompagner les mouvements | Plan absent ou joint structurel à ponter |
| Étanchéité | Assurer la continuité sous revêtement | Points singuliers non validés |
Méthode pour respecter les exigences
| Étape | Action | Résultat attendu |
|---|---|---|
| 1. Classer | Identifier local, zone et exposition | Domaine confirmé |
| 2. Réceptionner | Mesurer support et joints | Fiche support |
| 3. Composer | Relier primaire, préparation, colle, pierre et joint | Système compatible |
| 4. Tester | Faire témoin pour pierres sensibles | Rendu et adhérence acceptés |
| 5. Poser | Respecter gâchage, temps ouvert et encollage | Transfert contrôlé |
| 6. Protéger | Respecter cure, jointoiement et circulation | Réception documentée |
Dossier de preuve à conserver
| Preuve | Pourquoi | Responsable ou validateur |
|---|---|---|
| Fiche de classement de la zone | Justifier le domaine | Maître d’œuvre |
| Mesures du support | Prouver l’aptitude | Entreprise |
| Fiches produits et lots | Prouver la compatibilité | Entreprise et fournisseur |
| Contrôles de transfert | Prouver l’encollage réel | Chef d’équipe |
| Zone témoin | Valider aspect et nettoyage | Client ou maître d’œuvre |
Erreurs fréquentes
- Choisir la colle uniquement par son classement.
- Rattraper une pente générale avec la colle.
- Dépasser le temps ouvert.
- Poser sur une chape seulement sèche en surface.
- Pontage rigide d’un joint structurel.
- Considérer les joints comme une étanchéité.
À écrire dans le devis, le CCTP ou la méthode
- Partie du NF DTU 52.2 applicable à la zone.
- Classement, support, préparation et humidité admissible.
- Pierre, finition, format, dos et essais de sensibilité.
- Produits avec classe, domaine et mode d’encollage.
- Joints, étanchéité, pente et points singuliers.
- Fréquence des contrôles de transfert et réception.
Questions fréquentes
| Question | Réponse claire |
|---|---|
| Le NF DTU 52.2 couvre-t-il toute terrasse ? | Non. Le support, les dimensions et la situation peuvent relever de règles complémentaires ou être hors domaine. |
| Le double encollage garantit-il le transfert ? | Non. Seul un contrôle par soulèvement dans les conditions réelles vérifie le contact. |
| Peut-on coller sur une fissure ? | Uniquement après diagnostic et avec un détail admis ; une colle ne répare pas la structure. |
| Une pierre claire impose-t-elle une colle blanche ? | Souvent utile, mais un essai du système complet reste nécessaire. |
Références, limites et mise à jour
Références : NF DTU 52.2, AFNOR Norm’Info, comparaison CTMNC 2025, Cahiers CSTB applicables et fiches FFB-UNECP.
La publication 2022 doit être confrontée aux éventuels amendements et aux pièces contractuelles du projet.
Vérification éditoriale : 15 juillet 2026. Toujours contrôler l’édition contractuelle et les textes en vigueur pour le projet réel.
Lire une règle sans se perdre dans les textes
La méthode complète pour vérifier le domaine de la pose collée, le support, la pierre, le mortier-colle, le transfert, les joints et les conditions de chantier.
Cette fiche sur « Fiche réglementaire : NF DTU 52.2 et pose collée de pierre naturelle » ne doit pas être lue comme une liste de numéros à mémoriser. Une règle technique répond d’abord à quatre questions : quel ouvrage est concerné, dans quelles limites, avec quels produits et qui doit apporter la preuve. Le numéro du texte devient utile seulement après avoir correctement qualifié le projet.
Pour comprendre « Fiche réglementaire : NF DTU 52.2 et pose collée de pierre naturelle », il faut distinguer les familles de textes. Une norme produit décrit notamment les caractéristiques d’un élément mis sur le marché. Un NF DTU décrit des conditions traditionnelles de conception et d’exécution dans son domaine. Un Cahier du CSTB, une règle professionnelle ou une évaluation technique peut encadrer un procédé particulier. La réglementation fixe des obligations comme la sécurité, l’accessibilité, l’environnement ou la santé au travail. Ces familles se complètent ; aucune ne remplace automatiquement les autres.
Pour le client ou le poseur concerné par « Fiche réglementaire : NF DTU 52.2 et pose collée de pierre naturelle », la traduction est simple : identifier le domaine exact, vérifier que la pierre, le support et le procédé y entrent, puis réunir les documents qui démontrent cette cohérence. Si le projet sort du domaine courant, la bonne réponse n’est pas d’ignorer l’écart, mais de demander une étude, un essai ou une validation adaptée.
Construire la conformité étape par étape
Pour « Sol intérieur neuf », le cadre à examiner est nF DTU 52.2 P1-1-3. Cela signifie qu’avant le chantier, l’équipe doit qualifier local, support, format et colle. Cette vérification doit apparaître dans une fiche, un visa, un procès-verbal ou un échange formalisé ; elle ne doit pas rester une simple habitude orale.
Pour « Sol extérieur », le cadre à examiner est p1-1-3 et éventuelles règles professionnelles. Cela signifie qu’avant le chantier, l’équipe doit vérifier pente, format, eau et climat. Cette vérification doit apparaître dans une fiche, un visa, un procès-verbal ou un échange formalisé ; elle ne doit pas rester une simple habitude orale.
Pour « Mur intérieur », le cadre à examiner est p1-1-1. Cela signifie qu’avant le chantier, l’équipe doit vérifier support, hauteur, masse et pierre. Cette vérification doit apparaître dans une fiche, un visa, un procès-verbal ou un échange formalisé ; elle ne doit pas rester une simple habitude orale.
Pour « Mur extérieur », le cadre à examiner est p1-1-2. Cela signifie qu’avant le chantier, l’équipe doit vérifier exposition, hauteur et sécurité. Cette vérification doit apparaître dans une fiche, un visa, un procès-verbal ou un échange formalisé ; elle ne doit pas rester une simple habitude orale.
Pour « Matériaux », le cadre à examiner est p1-2. Cela signifie qu’avant le chantier, l’équipe doit choisir produits et pierres admis. Cette vérification doit apparaître dans une fiche, un visa, un procès-verbal ou un échange formalisé ; elle ne doit pas rester une simple habitude orale.
| Étape | Question de conformité | Décision attendue |
|---|---|---|
| 1. Classer | Identifier local, zone et exposition | Domaine confirmé |
| 2. Réceptionner | Mesurer support et joints | Fiche support |
| 3. Composer | Relier primaire, préparation, colle, pierre et joint | Système compatible |
| 4. Tester | Faire témoin pour pierres sensibles | Rendu et adhérence acceptés |
| 5. Poser | Respecter gâchage, temps ouvert et encollage | Transfert contrôlé |
| 6. Protéger | Respecter cure, jointoiement et circulation | Réception documentée |
Le dossier de preuve expliqué
Pour « Fiche réglementaire : NF DTU 52.2 et pose collée de pierre naturelle », être conforme ne consiste pas seulement à avoir bien travaillé ; il faut pouvoir montrer sur quelles informations la décision a été prise. Le dossier utile reste proportionné au risque, mais il relie toujours le produit livré, l’ouvrage réel, la méthode appliquée et les contrôles effectués.
Dans ce dossier réglementaire, une fiche technique générique n’identifie pas forcément le lot livré. Une photographie sans date ne prouve pas les conditions de pose. Un échantillon non signé ne définit pas clairement l’aspect accepté. Pour être exploitable dans « Fiche réglementaire : NF DTU 52.2 et pose collée de pierre naturelle », chaque trace doit préciser le projet, la zone, la date, l’auteur et la décision qu’elle justifie.
| Pièce ou contrôle | À quoi sert-il ? | Qui la prépare ou la valide ? |
|---|---|---|
| Fiche de classement de la zone | Justifier le domaine | Maître d’œuvre |
| Mesures du support | Prouver l’aptitude | Entreprise |
| Fiches produits et lots | Prouver la compatibilité | Entreprise et fournisseur |
| Contrôles de transfert | Prouver l’encollage réel | Chef d’équipe |
| Zone témoin | Valider aspect et nettoyage | Client ou maître d’œuvre |
Responsabilités des intervenants
| Intervenant | Responsabilité pratique | Question à poser |
|---|---|---|
| Maître d’ouvrage | Définir l’usage, les contraintes d’exploitation et accepter les choix documentés | Le besoin réel et l’entretien futur sont-ils décrits ? |
| Maître d’œuvre ou prescripteur | Identifier les textes applicables, coordonner les détails et définir les contrôles | Le CCTP distingue-t-il exigence, moyen et preuve ? |
| Fournisseur | Identifier le produit, le lot et les performances déclarées | Les documents correspondent-ils à la pierre effectivement livrée ? |
| Entreprise | Réceptionner le support, respecter le domaine de mise en œuvre et tracer ses contrôles | Une condition de chantier oblige-t-elle à suspendre la pose ? |
| Contrôle ou expertise | Examiner les écarts et les preuves sans remplacer les responsabilités contractuelles | Le constat distingue-t-il fait observé, cause probable et conformité ? |
Ce que la fiche réglementaire ne permet pas de conclure seule
La synthèse « Fiche réglementaire : NF DTU 52.2 et pose collée de pierre naturelle » explique la logique et les réflexes de conformité, mais elle ne reproduit pas le texte contractuel complet. Les éditions, amendements, domaines d’emploi, valeurs limites et documents particuliers du marché doivent être vérifiés à la date du projet. Une valeur citée hors contexte peut être plus trompeuse que l’absence de valeur.
Lorsque, dans « Fiche réglementaire : NF DTU 52.2 et pose collée de pierre naturelle », un procédé, un support ou un format n’est pas clairement visé, il faut documenter l’écart avant de conclure. L’avis d’un fabricant, un essai de convenance, une note de calcul ou une évaluation technique peut être nécessaire. Cette prudence protège le client comme l’entreprise : elle transforme une incertitude cachée en décision assumée.
Les erreurs les plus révélatrices dans ce domaine sont : Choisir la colle uniquement par son classement. Rattraper une pente générale avec la colle. Dépasser le temps ouvert. Poser sur une chape seulement sèche en surface. Pontage rigide d’un joint structurel. Considérer les joints comme une étanchéité. Elles ont toutes un point commun : une règle est citée sans vérifier que ses conditions sont réunies. La bonne pratique consiste à revenir au domaine d’application et à la preuve attendue.
Notions clés
Pose collée, Mortier-colle, Temps ouvert, Transfert, Double encollage, Local P4/P4S. Voir les définitions dans le lexique.
Sur le blog Marbre Import
Articles et réalisations liés à ce guide
Poser du marbre : 4 étapes incontournables
Découvrir un conseil, un exemple ou une mise en situation complémentaire sur Marbre Import.
Comment bien poser du marbre ?
Découvrir un conseil, un exemple ou une mise en situation complémentaire sur Marbre Import.
À lire ensuite
Compléments utiles
Pose de la pierre naturelle
Une pose réussie relie support, pierre, format, épaisseur, colle ou mortier, joints, pente, désolidarisation, protection et entretien après chantier.
Supports, chapes, ragréages et humidité résiduelle avant pose
La durabilité d’un sol ou mur en pierre dépend du support : planéité, cohésion, humidité, fissures, primaires, anciens revêtements, chauffage au sol et compatibilité des produits.
Étanchéité sous pierre : SPEC, SEL, douches, hammams et jonctions critiques
La pierre naturelle en zone humide exige un système complet : support, pente, étanchéité, relevés, siphon, colle, joints, pierre compatible, ventilation et entretien.
Niveau 2 – Autonomie du poseur de pierre naturelle
Un parcours avancé pour diagnostiquer les supports, composer un système de pose documenté et conduire en autonomie les chantiers courants et intermédiaires en intérieur, zone humide et extérieur maîtrisé.
Diagnostic : pierre décollée ou dallage qui sonne creux
Interpréter un son creux sans conclure trop vite, puis vérifier transfert de colle, support, humidité, mouvements, vides et stabilité avant injection, dépose ou remplacement.
Fiche réglementaire : comprendre lois, normes, NF DTU, CPT et responsabilités
La carte de lecture indispensable pour distinguer obligation réglementaire, norme produit, règle de mise en œuvre, procédé évalué et engagement contractuel.
