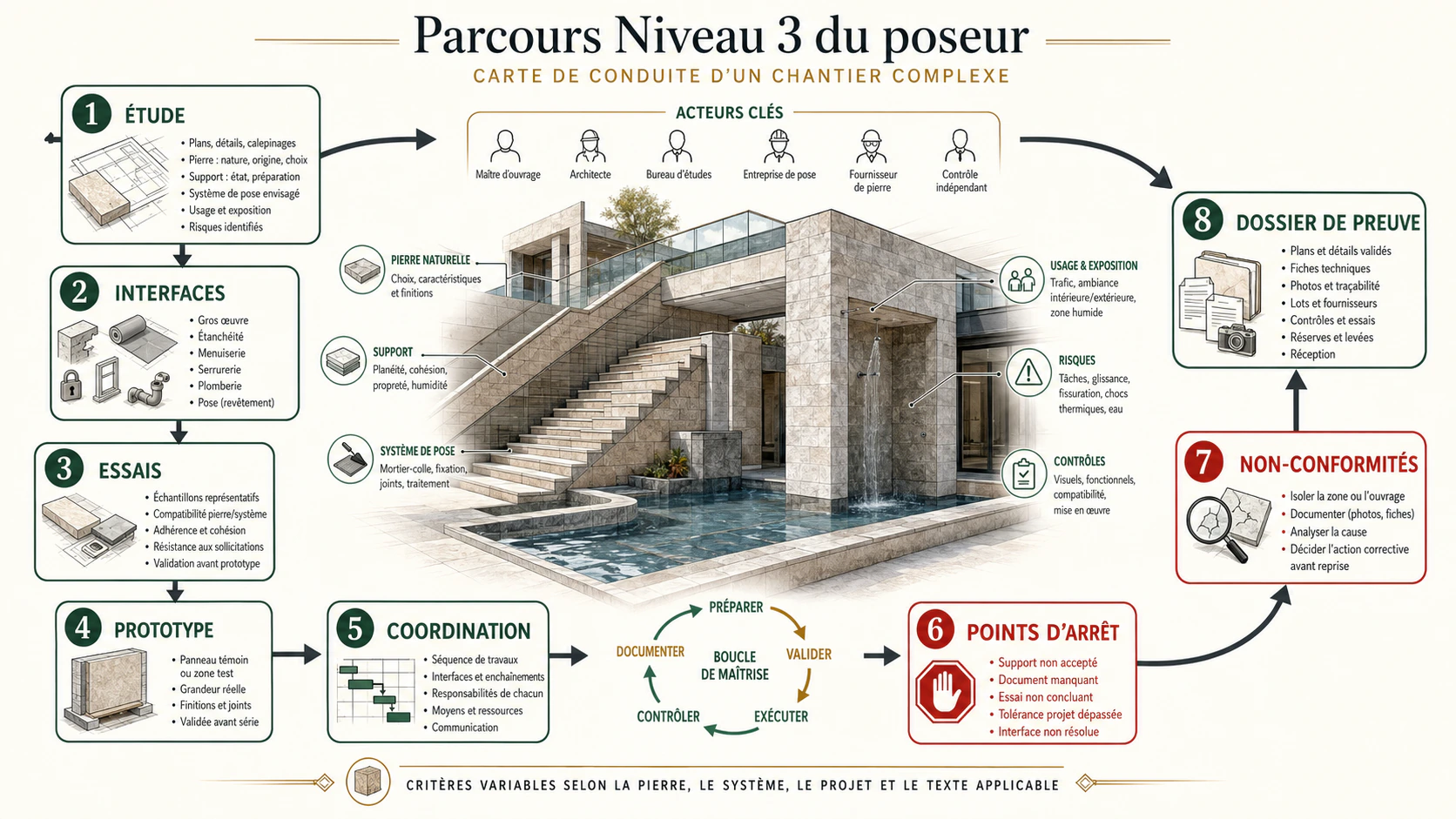

Niveau 3 – Conduite des chantiers complexes en pierre naturelle

Un parcours expert pour préparer, coordonner, contrôler et réceptionner des ouvrages complexes en pierre naturelle, tout en sachant diagnostiquer les risques et fixer les limites d’intervention.

Le rôle du niveau 3

Le niveau 3 forme un poseur référent capable de transformer un dossier de conception en méthode d’exécution contrôlable. Il ne reçoit plus seulement une zone prête à poser : il analyse les interfaces, prépare les points d’arrêt, répartit les responsabilités, organise les essais et conduit une équipe sur des ouvrages dont plusieurs contraintes se cumulent.

Son expertise reste une expertise de mise en œuvre. Elle ne remplace ni le calcul de structure, ni la conception d’une façade, ni l’étude d’étanchéité, ni le diagnostic d’un ingénieur. Le professionnel de niveau 3 sait précisément quelles décisions relèvent de son métier, quelles preuves il doit produire et à quel moment il faut obtenir une validation du maître d’œuvre, du bureau d’études, du contrôleur technique, du fabricant ou du fournisseur de pierre.

Le résultat attendu n’est pas seulement une surface esthétique. C’est un ouvrage dont la matière, le support, les mouvements, l’eau, les efforts, les détails, les tolérances, l’entretien et la traçabilité ont été pensés ensemble, puis contrôlés depuis la réception des matériaux jusqu’à la levée des réserves.

Prérequis et objectifs pédagogiques

  • Maîtriser les compétences des Niveaux 1 et 2, notamment reconnaissance des supports, composition d’un système et autocontrôle.
  • Lire et confronter plans, coupes, CCTP, nomenclatures, calepinages, détails, fiches techniques et procès-verbaux.
  • Établir une analyse de risques par zone et convertir chaque risque en mesure, essai, détail ou point d’arrêt.
  • Préparer une méthode d’exécution pour grands formats, escaliers, ouvrages humides, extérieurs sensibles ou rénovations complexes.
  • Organiser les prototypes, zones témoins, essais d’adhérence, contrôles de transfert et validations esthétiques.
  • Coordonner les interfaces avec gros œuvre, étanchéité, menuiserie, plomberie, chauffage, électricité, serrurerie et finition.
  • Encadrer une équipe, répartir les tâches selon les compétences et maintenir une traçabilité quotidienne.
  • Reconnaître les mécanismes principaux de décollement, fissuration, tache, humidité, sel, corrosion et déformation.
  • Gérer un écart ou une non-conformité sans dissimuler, aggraver ou réparer avant diagnostic.
  • Préparer la réception, le dossier des ouvrages exécutés, la notice d’entretien et la transmission au client.

Périmètre de responsabilité et limites

La responsabilité se clarifie avant le chantier. Une matrice simple indique qui conçoit, qui fournit l’information, qui exécute, qui contrôle et qui accepte. Une phrase comme « à voir sur place » n’est pas une décision technique. Elle doit être remplacée par un détail, un critère mesurable et le nom du validateur.

Le niveau 3 protège aussi son équipe contre les demandes informelles. Toute modification qui affecte support, produit, format, fixation, pente, étanchéité, joint ou délai est enregistrée et soumise à la personne compétente avant exécution.

DécisionLe niveau 3 peutValidation extérieure obligatoire
Méthode de poseRédiger la méthode à partir d’un système documentéSi elle sort du domaine d’emploi ou modifie la conception
SupportPlanifier les contrôles et interpréter les résultats usuelsSi stabilité, structure ou origine du désordre restent incertaines
PierreOrganiser réception, tri, essais et calepinageSi aptitude réglementaire ou performance essentielle n’est pas démontrée
JointsReporter et détailler les joints prévusPour supprimer, déplacer ou redimensionner un joint structurel
ÉtanchéitéCoordonner et contrôler les raccords prescritsPour concevoir le système ou modifier ses points singuliers
FaçadeDiriger la pose selon plans, notes et procéduresPour calcul des attaches, vent, support et sécurité
RéparationSécuriser, documenter et exécuter une réparation validéePour établir seul la cause d’un désordre complexe ou structurel
RéceptionConstituer les preuves et proposer la levée des réservesL’acceptation contractuelle appartient aux parties désignées

La méthode des sept preuves

Une preuve doit être datée, localisée et reliée à une décision. Une mesure d’humidité sans méthode, une photographie sans emplacement ou une fiche technique sans référence au lot ne suffisent pas. Le dossier doit permettre à une autre personne de comprendre pourquoi la pose a été autorisée.

Lorsque les preuves se contredisent, le chantier s’arrête au point concerné. La priorité n’est pas donnée à la donnée la plus rassurante, mais à l’investigation qui explique l’écart.

PreuveQuestionDocument produit
1. UsageQue doit supporter l’ouvrage ?Fiche d’exposition et de sollicitations
2. SupportSur quoi travaille-t-on réellement ?Rapport de reconnaissance et mesures
3. MatièreLa pierre et sa transformation conviennent-elles ?Fiche lot, contrôles et essais
4. SystèmeToutes les couches sont-elles compatibles ?Coupe du complexe et références
5. DétailsComment l’eau, les mouvements et les interfaces sont-ils gérés ?Plans de détails et calepinage
6. ExécutionComment garantir la répétabilité ?Mode opératoire et plan de contrôle
7. RéceptionComment démontrer la conformité et transmettre l’usage ?DOE, PV, photos et notice

Analyser le dossier contractuel

Le dossier d’exécution ne doit pas recopier le CCTP. Il doit rendre la prescription constructible : ordre des couches, épaisseurs, niveaux, tolérances, joints, rives, raccords, séquences, moyens de manutention et contrôles. Une incohérence détectée sur plan coûte peu ; la même incohérence découverte après collage peut imposer une dépose.

  • Identifier l’indice et la date de chaque plan ; retirer des postes de travail les versions périmées.
  • Comparer CCTP, plans, détails, bordereaux et échantillons pour repérer les contradictions.
  • Vérifier formats, épaisseurs, finitions, tolérances, quantité de réserve et localisation des lots.
  • Repérer les prestations implicites : ragréage, formes de pente, étanchéité, renforts, profilés, mastics, protections et nettoyage.
  • Lister les performances attendues : glissance, gel, abrasion, réaction au feu, charge, eau, produits chimiques ou accessibilité.
  • Identifier les documents réglementaires et techniques applicables ainsi que leur version contractuelle.
  • Transformer chaque ambiguïté en question écrite avec proposition de décision et incidence sur coût ou délai.
  • Établir une liste de points d’arrêt avant approvisionnement, prototype, fermeture des couches et pose générale.

Construire la matrice des risques du chantier

La gravité, la probabilité et la détectabilité peuvent être cotées simplement. L’objectif n’est pas de produire un tableau administratif, mais de concentrer les contrôles sur ce qui peut provoquer un accident, une dépose, une infiltration ou une perte irréversible de matière.

La matrice évolue. Une pluie imprévue, un changement de lot de pierre, un retard du chauffagiste ou une fissure découverte après ponçage du support créent de nouveaux risques et peuvent déplacer les points d’arrêt.

RisqueSignalPréventionPoint d’arrêt
Support humideMesures élevées ou hétérogènesCartographie et délai de séchageValeur hors limite du système
MouvementFissures, joints, supports mixtesDiagnostic et détail de désolidarisationFissure active ou désaffleurement
TachePierre claire, poreuse, métallique ou résinéeEssai complet avec séchageModification durable du témoin
Vide sous pierreGrand format, sillons mal écrasésPlanéité, encollage et contrôle destructifTransfert insuffisant
EauPente faible, seuil, siphon, terrasseCoupe hydraulique et essaiContre-pente ou raccord non validé
ManutentionPoids, flexibilité, accès difficilePlan de levage et matériel contrôléMoyen ou effectif insuffisant
MétéoVent, pluie, gel, chaleurFenêtre et protectionsCondition hors fiche produit
InterfaceTravaux d’un autre lot non terminésRéception contradictoireCouche cachée non contrôlable

Planifier les investigations du support

Le plan d’échantillonnage tient compte de la surface, des changements de support, des zones humides, des reprises de coulage, des fissures et des résultats atypiques. On ne choisit pas seulement les endroits faciles d’accès. Les points sont reportés sur plan et les appareils identifiés.

Un résultat de contrôle autorise une décision seulement s’il est obtenu avec la bonne méthode et comparé au bon critère. En cas de doute sur le protocole ou l’interprétation, le laboratoire, le fabricant du système ou le bureau d’études doit être consulté.

PropriétéMéthode possibleLimite d’interprétation
Planéité et niveauxRègle, laser, relevé quadrilléNe dit rien sur la cohésion
HumiditéMéthode prescrite selon supportUne lecture de surface n’est pas une mesure dans la masse
CohésionExamen, grattage, essai adaptéUn point favorable ne représente pas toute la zone
AdhérenceEssai d’arrachement si pertinentLe résultat dépend de la préparation et du mode de rupture
FissurationCartographie, jauge, historiqueUne observation unique ne prouve pas la stabilité
PorositéTest indicatif et observationNe remplace pas la prescription du primaire
ContaminationHistorique, examen, préparation témoinLes huiles et cires peuvent pénétrer en profondeur
PenteRelevé altimétrique et essai d’écoulementUne pente moyenne peut masquer un point bas

Comprendre mouvements, joints et déformations

La pierre, la colle, la chape, le béton, le métal et le bois ne se déforment ni au même rythme ni de la même manière. Retrait, dilatation thermique, fluage, vibration, chauffage, humidification et tassement peuvent cumuler leurs effets. Une couche intermédiaire peut réduire certaines contraintes, mais elle n’annule pas les mouvements structurels.

Le plan des joints distingue joints structurels, fractionnements, périphéries, changements de support, seuils et joints souples du revêtement. Leur tracé est coordonné avec le calepinage. Les recouvrir rigidement pour préserver une ligne esthétique reporte l’énergie dans la pierre et transforme souvent un détail visible en fissure incontrôlée.

La largeur et la profondeur d’un joint souple, son fond de joint, ses lèvres, son mastic et sa compatibilité avec la pierre sont définis comme un système. Certains mastics peuvent migrer ou tacher les chants ; un essai et une prescription sont nécessaires.

MouvementConséquence possibleRéponse à documenter
Retrait de la chapeFissuration ou décollementSéchage, joints et système adapté
ChauffageCycles de dilatationProtocole, colle déformable et fractionnement
Support mixteConcentration à l’interfaceDétail spécifique et validation
Façade au soleilGradient thermiqueFixations, joints et calcul de conception
Vibration ou flècheFatigue du collageVérification structurelle et système compatible

Grands formats, dalles minces et panneaux

Le grand format amplifie les écarts. Une faible bosse du support devient un point dur ; une petite contamination du dos concerne une grande surface ; une manutention mal préparée peut rompre une pièce coûteuse. Le niveau 3 établit un protocole depuis le stockage vertical ou sur chevalet jusqu’à la mise en place, sans confondre les règles propres à la pierre massive, à la pierre renforcée et aux panneaux composites ou minces.

Le support doit présenter la planéité exigée avant la pose. La colle n’est pas un produit de rattrapage général. Le peigne, le sens des sillons, le beurrage éventuel du dos, la séquence de dépose et le marouflage sont choisis pour chasser l’air et atteindre le transfert demandé. Des contrôles par soulèvement sont programmés au démarrage, après changement de gâchée, de poseur ou de condition.

Les ventouses, cadres, tables de découpe, dispositifs de retournement et effectifs sont définis selon masse, dimensions et fragilité. Les perçages et angles rentrants sont préparés pour limiter les concentrations de contraintes. Une pièce fissurée pendant la manutention n’est jamais réparée et posée sans décision formalisée.

ÉtapeContrôle essentielErreur critique
RéceptionPlanéité, dos, renforts, dimensionsEmpiler sans protection ou mélanger les séquences
ManutentionPoids, chemin, ventouses et rigiditéPorter sans cadre une plaque flexible
DécoupeSupport continu, disque, refroidissementCréer un angle rentrant vif non prévu
EncollageTemps ouvert, sillons et transfertPoser sur une colle ayant formé une peau
RéglageNiveau, joint et absence de point durForcer une dalle sur un support irrégulier
ContrôleSoulèvement et enregistrementAttendre la fin de la zone pour vérifier

Dos résinés, tramés et surfaces difficiles

Une résine, une trame, un filet, un traitement hydrofuge ou une contamination d’atelier modifie l’interface de collage. L’identification visuelle est complétée par les informations du fournisseur. Le niveau 3 organise l’essai sur le véritable dos de la pierre, avec les produits, la préparation, le temps de cure et les conditions du chantier.

L’essai est lu par son mode de rupture : dans le support, dans la colle, à l’interface, dans la résine ou dans la pierre. Une valeur isolée sans observation du faciès de rupture peut conduire à une mauvaise conclusion. Si le système exige un ponçage, un primaire réactif ou une colle particulière, la méthode doit être écrite et compatible avec la sécurité et la garantie du produit.

Le ponçage agressif d’un dos renforcé peut affaiblir la pierre. L’application improvisée d’une résine ou d’un sablage peut créer un système non évalué. Toute modification de la pierre livrée est approuvée avant généralisation.

Pierres claires, translucides et sensibles à l’eau

Le témoin doit reproduire toutes les couches, la largeur de joint, le nettoyage, le séchage et l’éclairage final. Une observation après quelques heures ne révèle pas toujours un cintrage, une migration ou une différence de séchage. La durée d’évaluation est fixée selon le risque.

Une colle blanche ne garantit pas à elle seule l’absence de tache. L’eau de gâchage, le support, le primaire, le ragréage, le joint, le mastic, le traitement de surface et les conditions de séchage participent au résultat.

RisqueMécanisme possibleEssai ou décision
Ombre de colleTranslucidité ou transfert irrégulierPanneau témoin avec lumière réelle
CintrageGradient d’humidité dans certaines pierresSystème à faible apport d’eau validé
JaunissementOxydation, migration ou produitAnalyse de la pierre et essai de cycle
Tache sombreHumidité piégée ou contaminationSuivi du séchage avant conclusion
Migration du masticInteraction avec les chantsEssai joint complet
Différence de teinteÉpaisseur, support ou lotMontage à blanc et fond homogène

Escaliers, marches et géométries complexes

Un escalier combine structure, géométrie, sécurité, perception et finition. Le relevé contrôle hauteur totale, nombre de marches, girons, hauteurs, niveaux des paliers, échappée, alignement des limons, épaisseurs disponibles et raccords avec les sols. Les tolérances ne sont pas réparties au hasard sur les dernières marches.

Le calepinage précise marches, contremarches, nez, chants, retours, veinage, joints, coupes, bandes de contraste et dispositifs antidérapants. Le choix du profil tient compte de la résistance du bord, de l’usage, de l’entretien et du risque de choc. Une arête fine peut être élégante mais inadaptée à un trafic intense.

Les pièces sont numérotées et présentées à blanc lorsque l’ouvrage est fabriqué sur mesure. Les gabarits sont contrôlés dans le bon repère. Les chants visibles et raccords sont acceptés avant collage, car une correction sur place peut modifier la finition ou la géométrie.

ContrôleAvant fabricationPendant pose
HauteursRelevé complet et niveau finiMesure cumulative à chaque volée
Giron et nezProfil et usage validésAlignement et saillie régulière
SupportPlanéité, cohésion et réservationsTransfert et absence de point dur
VeinageÉlévation et montage à blancRespect des numéros
SécuritéGlissance, contraste et garde-corpsProtection jusqu’à réception

Ouvrages humides à forte sollicitation

Douches collectives, spas, hammams, plages et bassins cumulent eau, température, produits d’entretien, cycles d’usage et nombreux points singuliers. Le revêtement en pierre n’est pas l’étanchéité. Le niveau 3 coordonne la continuité du système conçu : supports, pentes, angles, relevés, traversées, siphons, caniveaux, seuils, joints et raccords avec les équipements.

La pierre est choisie selon immersion ou exposition, chimie de l’eau, finition, glissance, nettoyabilité et variations esthétiques. Les produits de pose et de jointoiement sont vérifiés dans leur domaine d’emploi. Les temps de cure et la mise en eau ne sont jamais raccourcis pour récupérer le planning.

Les couches destinées à être cachées sont réceptionnées avant recouvrement. Les essais d’étanchéité ou de mise en eau sont réalisés selon la prescription, documentés et acceptés par les parties responsables. Une fuite ne se traite pas par un joint de surface ajouté au hasard.

ZoneDétail décisifPreuve avant fermeture
Siphon ou caniveauBride et raccord étanchePhoto, contrôle et essai
AngleBande, rayon et continuitéInspection sans perforation
TraverséeManchette ou détail prescritIdentification de chaque pénétration
SeuilRelevé et niveau de débordementCoupe cotée
BassinJoints, pièces à sceller et curePV d’essai avant revêtement ou mise en eau

Terrasses, balcons et extérieurs sensibles

L’extérieur se conçoit depuis le chemin de l’eau. Pente, drainage, évacuation, rives, seuils, joints, support, étanchéité éventuelle et ventilation doivent former une coupe cohérente. Une belle pente en surface ne suffit pas si l’eau reste piégée sous la pierre ou contre une façade.

Le niveau 3 distingue terrasse sur terre-plein, balcon au-dessus d’un local, dalle sur plots, pose scellée, pose collée et systèmes drainants. Ces solutions ne sont pas interchangeables. Chacune possède son support, ses dimensions, ses joints, ses points singuliers et son domaine d’emploi.

La résistance au gel ne se résume pas au nom de la pierre. Elle dépend de ses performances, de la saturation en eau, de l’épaisseur, de la finition, du lit de pose, des chants, des détails de rive et du climat. Le prototype vérifie aussi l’écoulement, le nettoyage et le rendu lorsqu’il est humide.

PointQuestion de niveau 3Refus de démarrage
SupportEst-il stable, penté et compatible ?Fissure active, saturation ou contre-pente
ÉtanchéitéQui la conçoit et la réceptionne ?Raccords cachés non contrôlés
PierrePerformances et finition sont-elles adaptées ?Aptitude au gel ou glissance non démontrée
DrainageOù va l’eau sous et sur le revêtement ?Point bas sans évacuation
MétéoLa fenêtre couvre-t-elle pose et cure ?Gel, pluie, vent ou chaleur hors limites
SeuilLes hauteurs et relevés concordent-ils ?Détail incompatible avec la menuiserie

Façades, parements et éléments verticaux

Une façade en pierre engage la sécurité des personnes. Le niveau 3 peut conduire l’exécution d’un système conçu et calculé, mais ne déduit jamais une fixation à partir du seul poids apparent. Vent, hauteur, support, géométrie, résistance de la pierre, trous, attaches, corrosion, joints et tolérances sont définis par les documents du projet.

À la réception, chaque élément est comparé à sa nomenclature. Les ancrages, inserts, agrafes, rails et supports sont identifiés et traçables. Les perçages respectent position, diamètre, profondeur et outillage prescrits. Une pierre présentant une fissure près d’un ancrage est isolée jusqu’à décision.

Les contrôles de chantier vérifient support, implantation, fixations, couples ou serrages lorsque prescrits, jeux, joints, ventilation, drainage et absence de contact parasite. Les éléments cachés sont photographiés et contrôlés avant fermeture.

ResponsabilitéPoseur référentConcepteur ou bureau d’études
ImplantationRelever et signaler les écartsDéfinir tolérances et adaptations
FixationPoser la référence au détailCalculer type, nombre et position
PierreContrôler lot et usinagesValider performances et contraintes
Point singulierExécuter et tracerConcevoir appui, rive, baie et couronnement
ÉcartArrêter et documenterApprouver la solution corrective

Rénovation, bâti ancien et supports inconnus

En rénovation, l’ouvrage visible ne révèle pas toujours sa constitution. Pierre, mortier, chape, plancher, remplissage, étanchéité et réparations peuvent appartenir à plusieurs campagnes. Avant de choisir une technique, le niveau 3 établit l’histoire probable, ouvre des sondages ciblés et cartographie humidité, sels, fissures, décollements et différences de support.

Le bâti ancien peut nécessiter des matériaux compatibles avec les transferts d’humidité et les déformations existantes. Bloquer brutalement l’évaporation ou remplacer un mortier souple par une couche très rigide peut déplacer le désordre. La solution est définie avec le spécialiste du bâti lorsque les mécanismes dépassent la pose courante.

La conservation maximale est privilégiée lorsque la pierre possède une valeur patrimoniale. Nettoyage, dépose, repérage, consolidation, greffe, remplacement et rejointoiement sont précédés d’essais. Une patine ancienne n’est pas automatiquement une saleté à supprimer.

ObservationHypothèses à distinguerInvestigation
Tache en pied de murRemontée, fuite, sel, produitCartographie et historique de l’eau
Son creuxDécollement local, vide constructif, fissureSondage raisonné et contrôle des bords
Joint pulvérulentVieillissement, sel, mauvais mortierAnalyse du matériau et de l’humidité
Pierre éclatéeGel, corrosion, choc, pressionLecture du faciès et du contexte
Ancienne réparationRésine, ciment, agrafe, greffeRepérage avant toute dépose

La méthode de diagnostic des désordres

Le diagnostic sépare symptôme, mécanisme et cause. Une pierre décollée est un symptôme ; la rupture à l’interface est un mécanisme ; l’humidité, la peau de colle, le support faible ou le mouvement peuvent être les causes. Réparer le symptôme sans comprendre la cause prépare souvent la récidive.

L’enquête suit une chronologie : sécuriser, délimiter, recueillir l’historique, observer sans détruire, cartographier, formuler plusieurs hypothèses, choisir les essais discriminants, ouvrir si nécessaire, comparer aux documents puis conclure avec un niveau de confiance. Les échantillons et pièces déposées sont repérés.

Le rapport distingue faits observés, déclarations, résultats, interprétations et recommandations. Il indique aussi ce qui n’a pas pu être vérifié. Le niveau 3 peut conduire cette collecte et participer à l’analyse ; il sollicite un expert lorsque sécurité, structure, étanchéité générale ou responsabilité exigent une compétence indépendante.

ÉtapeQuestionErreur à éviter
SécuriserUne chute ou infiltration est-elle possible ?Continuer l’usage sans mesure conservatoire
CartographierOù et quand apparaît le phénomène ?Observer seulement la zone la plus visible
HypothèsesQuelles causes expliquent tous les faits ?Choisir immédiatement une cause familière
TesterQuel essai départage les hypothèses ?Multiplier des essais sans objectif
ConclureQuel mécanisme est démontré ?Présenter une supposition comme une certitude
RéparerLa cause est-elle supprimée ou maîtrisée ?Refermer avant validation

Décollements et défauts d’adhérence

Le son creux est un indice, pas un verdict universel. Sa signification dépend du système, du format, de l’emplacement et de l’évolution. Une cartographie acoustique peut guider les ouvertures, mais elle ne remplace pas l’observation des interfaces.

Les essais d’arrachement sont localisés et potentiellement destructifs. Leur nombre, leur préparation, la taille de la pastille, le délai et le critère doivent être définis. La valeur et le mode de rupture sont consignés ensemble.

Faciès de ruptureLecture possibleVérification complémentaire
Support arrachéCouche supérieure faibleCohésion et préparation du support
Interface support-colle propreContamination, primaire ou temps ouvertHistorique et zones voisines
Rupture dans la colleÉpaisseur, cure ou contrainteProduit, gâchage et conditions
Interface colle-pierreDos, peau, résine ou transfertDos des pièces et essai de compatibilité
Vides orientésSillons non écrasésMéthode d’encollage
Rupture de la pierrePierre affaiblie ou point durFissures, épaisseur et appuis

Humidité, sels, efflorescences et taches

L’humidité peut provenir du support, d’une fuite, de la pluie, du nettoyage, de la condensation ou de l’eau de pose. Elle transporte parfois des sels, modifie temporairement la couleur et favorise certaines réactions. Une pierre foncée n’est donc pas forcément tachée de façon définitive ; elle doit être observée pendant un séchage contrôlé.

Les efflorescences sont des dépôts cristallins en surface. Leur retrait sans gestion de la source d’eau et des sels est temporaire. Les subflorescences cristallisent dans les pores et peuvent provoquer désagrégation ou éclatement. Le nettoyage acide est particulièrement dangereux sur marbres et calcaires.

Une tache est diagnostiquée par sa couleur, sa forme, sa profondeur, sa localisation, son évolution et les produits présents. L’essai de nettoyage commence par la méthode la moins agressive, sur une zone discrète, avec observation après séchage.

AspectCauses possiblesPremière décision
Voile blancSel, laitance, résidu de produitIdentifier avant de dissoudre
Brun-orangéFer, corrosion, matière organiqueLocaliser l’origine et éviter l’acide improvisé
AssombrissementEau, huile, colle, cireSuivre le séchage et l’historique
Bord sombreMigration par joint ou chantTester mastic, eau et capillarité
Poudre et éclatsCristallisation interne ou gelSécuriser et diagnostiquer l’eau

Fissures, ruptures, cintrage et désaffleurements

La forme d’une fissure renseigne sur son origine : prolongement d’un joint, angle rentrant, ligne répétitive, fissure traversant plusieurs pièces, rupture au droit d’un vide ou fissure propre à une veine. Sa largeur seule ne suffit pas. Orientation, désaffleurement, évolution, support et chronologie sont relevés.

Le cintrage peut apparaître avec certaines pierres sensibles à l’humidité ou avec une humidification dissymétrique. Forcer la pièce pour la maintenir plane accumule des contraintes. Le système et le protocole doivent réduire le gradient au lieu de seulement contraindre la déformation.

Un désaffleurement peut provenir du support, du réglage, d’une variation d’épaisseur, d’un déplacement pendant la prise ou d’une déformation ultérieure. La réparation est choisie après identification : reprise localisée, remplacement, rectification ou acceptation selon tolérance et risque.

Réparer sans masquer la cause

La réparabilité est évaluée avant d’intervenir : accessibilité, risque pour les couches cachées, différence de lot, évolution de teinte, possibilité de reproduire la finition et visibilité du raccord. Une réparation techniquement solide peut rester esthétiquement inacceptable si elle n’a pas été présentée sur témoin.

Les réparations structurelles, les injections derrière façade, les reprises d’étanchéité et les consolidations patrimoniales dépassent la seule compétence du poseur. Le niveau 3 peut exécuter un protocole validé et documenter chaque étape.

TechniqueUsage possibleCondition préalable
Remplacement d’une pièceDéfaut local et cause maîtriséeDépose sans endommager support ou étanchéité
Greffe de pierrePerte localisée sur élément conservéPierre compatible, géométrie et liaison validées
Mastic ou résineÉclat ou défaut compatibleEssai de teinte, vieillissement et usage
RejointoiementJoint dégradéSupport du joint sain et mouvement traité
Ponçage-repolissageUsure ou désaffleurement limitéÉpaisseur, planéité et finition compatibles
ConsolidationPierre devenue fragileDiagnostic et produit adaptés au mécanisme
InjectionVide ou liaison dans un cas étudiéÉtude de diffusion, pression et interfaces

Prototypes, zones témoins et essais de convenance

Le prototype réduit l’incertitude avant la production. Il reproduit une portion représentative avec véritable support, pierre, lots, produits, joints, détails, lumière, nettoyage et protection. Pour un escalier, une façade ou une salle humide, il inclut le point singulier le plus risqué, pas seulement une surface plane facile.

Le procès-verbal du témoin décrit ce qui est accepté : mélange des nuances, sens des veines, largeur et couleur des joints, finition des chants, tolérances visuelles, traitement, nettoyage et conditions d’observation. Les photographies complètent mais ne remplacent pas l’échantillon conservé lorsque cela est possible.

Un changement de pierre, lot, colle, joint, mastic, support, finition ou méthode peut invalider le témoin. Le niveau 3 décide si un nouvel essai est nécessaire et enregistre la décision.

EssaiCe qu’il valideDurée d’observation
Panneau de renduNuances, joint et lumièreAprès séchage complet
CompatibilitéTache, cintrage, migrationSelon mécanisme attendu
AdhérencePréparation et interfaceAprès cure prescrite
NettoyageMéthode et absence d’altérationImmédiat puis après séchage
Détail hydrauliquePente, évacuation et raccordPendant essai d’eau
ManutentionMoyens et séquenceCycle complet avant production

Rédiger un mode opératoire exploitable

Le mode opératoire est lu avec l’équipe avant démarrage. Les gestes critiques sont démontrés sur la zone témoin. Un document trop général, recopié d’un autre chantier, ne protège personne. Il doit citer les produits réellement livrés, les détails réels et les conditions réelles.

Les photographies et schémas sont privilégiés pour les interfaces complexes. La version disponible sur le chantier doit être la version approuvée. Toute modification est tracée par un indice ou une fiche d’écart.

RubriqueContenu minimalQuestion de contrôle
ObjetZone, ouvrage, limitesLe périmètre est-il sans ambiguïté ?
RéférencesPlans, détails, produits, textesLes indices sont-ils à jour ?
PrérequisSupport, météo, accès, autres lotsQui réceptionne chaque condition ?
MoyensÉquipe, outils, levage, sécuritéLe matériel correspond-il aux pièces ?
SéquenceÉtapes et temps de cureLes couches cachées sont-elles contrôlées ?
ContrôlesMéthode, fréquence, critèreQue faire en cas d’échec ?
TraçabilitéLots, photos, fiches, visasPeut-on relier chaque zone à ses données ?
UrgenceArrêt, protection et contactL’équipe connaît-elle la limite ?

Organiser la logistique et la manutention

Le plan logistique relie ordre de fabrication, conditionnement, livraison, stockage, levage et séquence de pose. Une pierre livrée trop tôt peut être déplacée plusieurs fois, mélangée ou exposée à l’eau. Une livraison trop tardive peut conduire à supprimer le montage à blanc ou à poser sans acclimatation et sans contrôle.

Les chevalets et palettes sont implantés sur un support capable de reprendre les charges. Les pièces sont protégées sans enfermer durablement l’humidité. L’ordre de prélèvement évite de démonter tout un colis. Les références, faces, sens et zones sont lisibles après ouverture.

Pour les pièces lourdes ou flexibles, un plan de manutention précise masse, centre de gravité, prises, ventouses, palonnier, trajet, communication et zone interdite. Les accessoires sont contrôlés et utilisés selon leur capacité.

MomentDécisionPreuve
CommandeRéserve, séquence et conditionnementNomenclature approuvée
LivraisonAccès, engin et support de stockagePlan logistique
RéceptionQuantité, lot, dommages et humiditéBon annoté et photos
LevageMasse, prises et équipeBriefing et contrôle matériel
PoseOrdre de prélèvementRepérage concordant au plan
FinStock de remplacementInventaire et lieu de conservation

Encadrer une équipe et transmettre les gestes

Le niveau 3 organise les postes selon les compétences et les risques. La personne qui gâche contrôle eau, temps et identification ; celle qui encolle surveille temps ouvert et peigne ; celle qui pose contrôle transfert et géométrie ; une quatrième peut gérer pièces, nettoyage et traçabilité. Les rôles tournent seulement après démonstration et validation.

Le briefing quotidien tient en quelques points : zone, objectif, support, pierre, système, détail critique, contrôle, risque, point d’arrêt et personne à prévenir. Une consigne est reformulée par l’exécutant pour vérifier qu’elle a été comprise.

La cadence est pilotée par le maillon critique. Accélérer le gâchage sans augmenter la capacité de pose crée des produits hors délai ; accélérer la pose sans nettoyage fige les résidus ; ouvrir trop de colis détruit l’ordre du calepinage.

CompétenceObservationAutorisation
Préparation supportSuit méthode et contrôleZone courante puis complexe
GâchageDose, temps et traçabilitéProduit identifié
EncollageSillons, temps ouvert, transfertFormat validé
DécoupePrécision et maîtrise des poussièresMachine et géométrie autorisées
RéglageAxes, joints, niveauxAprès zone témoin conforme
ContrôleDétecte et signale sans masquerAutocontrôle signé

Coordonner les autres corps d’état

Chaque interface possède une date de besoin. Attendre le jour de la pose pour découvrir la hauteur d’un siphon ou la position d’une platine transforme un problème de coordination en bricolage irréversible. Les réunions techniques doivent produire des décisions cotées et attribuées.

Le poseur référent réceptionne ce qu’il va recouvrir. Il ne certifie pas une compétence extérieure, mais vérifie que les preuves prévues existent et que l’état visible concorde avec les plans.

InterfaceDonnée attendueRisque si elle manque
Gros œuvreNiveaux, joints, résistance, délaisRattrapage impossible ou fissuration
ÉtanchéitéPentes, relevés, protections, PVPerforation ou raccord discontinu
MenuiserieSeuils, jeux, évacuationHauteur ou infiltration
PlomberieSiphons, traversées, essaisFuite cachée
ChauffageProtocole et températuresMouvement et séchage incomplet
SerrureriePlatines, garde-corps, perçagesConflit avec pierre ou étanchéité
ÉlectricitéBoîtiers, trappes, rétroéclairageDécoupe tardive ou chaleur
PeintureOrdre et protectionsContamination ou nettoyage agressif

Établir le plan d’inspection et d’essais

La fréquence dépend du risque et de la stabilité du procédé. Les premiers mètres, un nouveau poseur, un changement de lot, une variation météo ou un résultat proche de la limite justifient davantage de contrôles. Une série stable permet ensuite d’espacer selon le plan approuvé.

Un point d’arrêt interdit de poursuivre avant visa. Un point de convocation informe le contrôleur et peut être levé selon la procédure s’il ne se présente pas. Cette distinction doit être claire pour ne pas fermer une couche sans autorisation.

ContrôleFréquence indicativeCritèreEnregistrement
SupportPar zone et changementValeurs du systèmePlan de mesures
PierreChaque lot et référenceAspect, dimensions, dosFiche réception
ProduitsChaque livraison et gâchée critiqueRéférence, lot, délaiJournal produits
TransfertDémarrage puis périodiqueExigence du procédéPhoto et fiche
GéométrieEn continu et par travéePlans et tolérancesRelevé
Couche cachéeAvant chaque fermetureDétail completPoint d’arrêt signé
NettoyageChaque zone témoin puis courantAbsence d’altérationVisa du témoin
RéceptionPar local ou zoneContrat et usagePV et réserves

Gérer les non-conformités et les modifications

Une non-conformité est d’abord identifiée, localisée et protégée. On évite toute correction qui détruirait la preuve. La fiche décrit l’exigence, l’écart, l’étendue, la cause provisoire, les mesures conservatoires et les personnes informées. La décision peut être reprise, réparation validée, acceptation motivée ou rejet.

La recherche de cause ne vise pas à désigner immédiatement un responsable. Elle vérifie documents, matière, support, environnement, méthode, équipement et organisation. Une cause racine utile permet d’empêcher la répétition sur les zones suivantes.

La reprise est elle-même contrôlée. Une pièce remplacée sans vérifier la colle voisine, le support ou le lot peut créer une nouvelle différence. La clôture de la fiche comporte preuve de correction, contrôle et acceptation.

ÉtapeActionInterdiction
DétectionMarquer, photographier, isolerMasquer ou poursuivre automatiquement
ÉvaluationMesurer l’étendue et le risqueConclure sur une seule observation
DécisionObtenir l’accord compétentRéparer sans validation
ActionSuivre une méthode écriteChanger plusieurs paramètres sans trace
ContrôleVérifier résultat et zones similairesClore sur l’apparence immédiate
CapitalisationMettre à jour méthode et briefingLaisser l’équipe répéter la cause

Piloter qualité, délai et coût

La qualité n’est pas opposée au rendement. Une bonne préparation réduit les attentes, reprises, déplacements et pertes. Le niveau 3 suit les quantités posées, le temps par opération, les causes d’arrêt, la casse, la consommation de produits et les réserves, sans transformer la vitesse en unique indicateur.

Le planning intègre réception, séchage, essais, approbations, fabrication, livraison, pose, cure, jointoiement, protection et intervention des autres lots. Les délais techniques sont des contraintes physiques, pas des marges administratives que l’on peut supprimer.

Toute accélération est évaluée sur l’ensemble du système. Un produit rapide peut réduire un délai local mais exiger une organisation plus stricte, un temps de travail plus court et une mise en service toujours encadrée.

IndicateurLecture utileMauvaise utilisation
m² posésCharge et avancement par zoneComparer sans tenir compte de la complexité
CasseQualité de manutention et fabricationCacher les pièces écartées
Consommation colleÉpaisseur et transfertRéduire la quantité au détriment du contact
ReprisesDétecter une cause répétitiveLes traiter comme simples heures perdues
Points d’arrêtAnticiper les validationsLes lever sans preuve
RéservesAméliorer préparation et réceptionReporter toutes les corrections en fin de chantier

Réception, DOE et transmission au client

La réception visuelle se fait dans des conditions convenues, à une distance et sous un éclairage représentatifs de l’usage. Une lumière rasante exceptionnelle ne doit pas devenir arbitrairement le seul critère, mais un défaut fonctionnel ne peut pas être écarté parce qu’il est peu visible.

Le DOE doit être exploitable plusieurs années plus tard. Des fichiers nommés « photo 1 » ou « colle chantier » perdent vite leur valeur. Chaque donnée est liée à une zone, une date, un produit et une décision.

  • Plans de récolement et calepinages avec références des zones et lots.
  • Fiches des pierres, finitions, produits de pose, joints, mastics et traitements effectivement utilisés.
  • Déclarations, notices, procès-verbaux et documents contractuellement requis.
  • Rapports de réception du support, mesures, essais, zones témoins et points d’arrêt.
  • Photographies des couches cachées et des détails avant fermeture.
  • Fiches de non-conformité, décisions, réparations et contrôles de clôture.
  • Procès-verbaux de réception, liste des réserves et preuves de levée.
  • Quantité, référence et lieu de stockage des pierres de remplacement.
  • Notice d’usage : délais de mise en service, protections, charges et précautions.
  • Notice d’entretien : méthode courante, produits interdits, traitement des taches et contacts utiles.

Cas pratique 1 : hall d’hôtel en grands formats

Le projet comporte 180 m² de dalles claires de grand format sur chape chauffante, avec trois lots de pierre, inserts métalliques, trafic de livraison et délai d’ouverture imposé. Le stagiaire doit analyser le dossier, cartographier le support, organiser le montage à blanc, valider le rendu, prévoir la manutention, définir le transfert de colle et protéger l’ouvrage jusqu’à mise en service.

DécisionLivrable attenduÉchec éliminatoire
Lots et renduPlan de mélange et panneau témoinPose directe sans tri
ChauffageProtocole et mesuresSupport non réceptionné
InsertsDétail de mouvement et compatibilitéContact rigide improvisé
ManutentionPlan, cadre et effectifPortage non maîtrisé
ContrôleFréquence de soulèvement et géométrieAucun transfert vérifié
OuvertureCure, protection et circulationMise en trafic avant délai

Cas pratique 2 : escalier monumental sur mesure

Le cas concerne un escalier à deux volées et palier, marches massives à veinage continu, contremarches rapportées, nez profilés et garde-corps fixé latéralement. Les relevés du gros œuvre présentent des écarts et la hauteur du sol fini supérieur n’est pas encore confirmée. Le stagiaire doit empêcher une fabrication prématurée, établir les gabarits, coordonner serrurerie et sols, puis organiser la pose séquencée.

PointContrôleDécision
GéométrieHauteur totale, girons, niveauxVisa avant fabrication
VeinageÉlévation numérotéeMontage à blanc
NezProfil, résistance, glissanceÉchantillon accepté
Garde-corpsPlatines et perçagesDétail sans fragiliser la pierre
PoseOrdre et accèsPlan de manutention
RéceptionRégularité, chants, protectionContrôle par volée

Cas pratique 3 : rénovation d’une terrasse défaillante

Une terrasse en pierre calcaire présente pièces décollées, joints ouverts, dépôts blancs et infiltrations dans le local inférieur. Le client demande de recoller les pièces visibles. Le stagiaire doit sécuriser, cartographier, séparer les symptômes, rechercher l’histoire du complexe, organiser les ouvertures et expliquer pourquoi une réparation ponctuelle ne peut être décidée avant le diagnostic de l’étanchéité et du chemin de l’eau.

HypothèseIndiceEssai discriminant
Défaut de collageRupture d’interfaceOuvertures et lecture des faciès
Eau piégéeAssombrissement et selsCoupe, humidité et drainage
Étanchéité défaillanteInfiltration sous localDiagnostic spécialisé et essai
MouvementFissures alignéesCartographie des joints et support
GelÉclats et saturationHistorique climatique et pétrographie si nécessaire
Produit de nettoyageAltération de surfaceHistorique et zone témoin

Évaluation théorique de fin de niveau

QuestionRéponse attendue
Pourquoi une mesure doit-elle être localisée ?Pour relier le résultat à une zone, un support et une décision
Que signifie un essai d’arrachement élevé ?Seulement la résistance du complexe testé, avec son mode de rupture et son protocole
Une natte supprime-t-elle un joint structurel ?Non, un joint structurel reste fonctionnel et doit être traité selon le détail
Pourquoi un prototype inclut-il un point singulier ?Parce que les interfaces concentrent les risques absents d’une surface courante
Peut-on raccourcir une cure pour tenir le planning ?Non, le planning doit intégrer les délais physiques du système
Que prouve un son creux ?Un indice acoustique à interpréter selon le système, pas une cause certaine
Pourquoi lire le faciès de rupture ?Pour identifier la couche ou l’interface réellement défaillante
Qui calcule une fixation de façade ?Le concepteur ou bureau d’études compétent, pas le poseur seul
Pourquoi protéger une non-conformité avant réparation ?Pour éviter le risque et conserver les preuves nécessaires au diagnostic
Quel est le rôle d’un point d’arrêt ?Interdire la poursuite avant contrôle et visa définis
Une efflorescence se traite-t-elle seulement par nettoyage ?Non, il faut comprendre et maîtriser l’eau et la source des sels
Pourquoi le grand format exige-t-il un support plus précis ?Il tolère moins les irrégularités et concentre les contraintes
Que contient une bonne fiche d’écart ?Exigence, fait, localisation, risque, protection, décision, correction et contrôle
Quand refaire une zone témoin ?Lorsqu’un changement peut modifier performance ou rendu
Quelle preuve caractérise le niveau 3 ?Un chantier complexe préparé, coordonné, contrôlé et réceptionné avec limites clairement gérées

Épreuve pratique et soutenance

Le candidat reçoit un dossier incomplet comportant plusieurs contradictions et un défaut simulé. Il dispose d’un temps défini pour analyser, demander les informations manquantes, produire la méthode, le plan de contrôle, le calepinage de principe, la matrice des risques et le briefing d’équipe. Il réalise ensuite une zone complexe ou un prototype et traite un écart en cours d’épreuve.

La soutenance vérifie le raisonnement. Le candidat doit expliquer pourquoi il autorise, refuse ou soumet chaque décision. Une exécution esthétique ne compense pas l’absence de contrôle d’une couche cachée, un risque de sécurité ou une décision prise hors compétence.

BlocPondérationSeuil
Analyse et limites20 %Aucun risque critique ignoré
Méthode et détails20 %Système cohérent et documenté
Exécution20 %Sécurité, transfert et géométrie maîtrisés
Contrôle et traçabilité15 %Preuves localisées et lisibles
Diagnostic d’écart15 %Symptôme séparé de la cause
Encadrement et soutenance10 %Consignes claires et limites assumées

Grille de validation du niveau 3

  • Détecte les contradictions du dossier avant démarrage et obtient les décisions nécessaires.
  • Transforme les risques en contrôles, essais, détails et points d’arrêt proportionnés.
  • Planifie les investigations du support avec une méthode et un échantillonnage justifiés.
  • Établit un système complet sans sortir silencieusement de son domaine d’emploi.
  • Prépare les grands formats ou géométries complexes avec des moyens réalistes.
  • Coordonne joints, eau, seuils, fixations et interfaces avec les autres corps d’état.
  • Rédige un mode opératoire que l’équipe peut réellement appliquer.
  • Organise la sécurité, la logistique, les rôles et la cadence sans dégrader la qualité.
  • Interprète un désordre par hypothèses et essais au lieu de réparer immédiatement le symptôme.
  • Gère une non-conformité avec protection, décision, correction et preuve de clôture.
  • Constitue un dossier de réception traçable et transmet une notice adaptée au client.
  • Sait arrêter le chantier et solliciter la compétence extérieure appropriée.

Checklist Niveau 3 avant lancement d’une zone complexe

  • Les plans, détails, indices, responsabilités et validations contractuelles concordent.
  • Les risques critiques ont chacun une prévention, un contrôle et un point d’arrêt.
  • Le support est cartographié et les résultats sont comparés aux critères applicables.
  • La pierre, les lots, les dos, les renforts, les finitions et les tolérances sont contrôlés.
  • Le système complet est documenté, y compris joints, mastics, étanchéité et protections.
  • Les prototypes et essais ont reproduit les conditions réelles et sont formellement acceptés.
  • Le calepinage coordonne axes, variations, mouvements, pentes, seuils et autres corps d’état.
  • La logistique, le levage, le stockage, la découpe et la gestion des poussières sont prêts.
  • Chaque membre de l’équipe connaît son poste, son contrôle et sa situation d’arrêt.
  • Le plan d’inspection précise fréquence, critère, enregistrement et traitement des échecs.
  • Les délais de cure, la météo, l’eau, le chauffage et la circulation sont maîtrisés.
  • Le DOE est préparé dès le démarrage et non reconstitué à la fin.

Références de travail et progression

Le module s’appuie sur le Guide pratique de la pierre naturelle CTMNC-UNTEC, les ressources CTMNC relatives aux pierres et aux NF DTU 52.1 et 52.2, les documents publics du CSTB concernant supports, pose collée, étanchéité et procédés évalués, les outils métier FFB-UNECP, les normes et documents contractuels applicables au projet, ainsi que les recommandations INRS de prévention des poussières de silice et des manutentions.

Il mobilise également les chapitres de l’encyclopédie consacrés aux supports, joints, grands formats, escaliers, façades, terrasses, pathologies, rénovation, plans d’exécution, documents de performances et entretien. Les versions des textes, domaines d’emploi et prescriptions des fabricants doivent être vérifiés pour chaque chantier.

Après validation, un Niveau 4 pourra former le référent technique ou formateur : expertise contradictoire, conception de protocoles d’essais, qualification des procédés, audit d’entreprise, économie du sinistre, transmission pédagogique et capitalisation des retours d’expérience.

Notions clés

Analyse de risques, Avis Technique, Calepinage d’exécution, Couche cachée, Critère d’acceptation, DOE, Domaine d’emploi, Essai d’arrachement, Essai de convenance, Faciès de rupture, Fiche de non-conformité, Grand format, Interface, Matrice des responsabilités, Mode opératoire, Nomenclature, Plan d’inspection et d’essais, Plan de récolement, Point d’arrêt, Point de convocation, Prototype, Réserve, Résine de dos, Sondage destructif, Sous-face, Subflorescence, Traçabilité, Validation technique, Zone témoin. Voir les définitions dans le lexique.

À lire ensuite

Compléments utiles

Niveau 2 – Autonomie du poseur de pierre naturelle

Un parcours avancé pour diagnostiquer les supports, composer un système de pose documenté et conduire en autonomie les chantiers courants et intermédiaires en intérieur, zone humide et extérieur maîtrisé.

Feu, vent, sismique et Eurocodes pour la pierre naturelle

La pierre naturelle est lourde, rigide et durable, mais elle doit être pensée comme un système complet dès qu’elle est en façade, en grand format, en escalier, en extérieur ou en ouvrage exposé. Les Eurocodes donnent le cadre de calcul ; la prescription doit ensuite relier pierre, support, fixations, vent, feu, sismique, épaisseur et maintenance.
