Projet et décision
Plans d’exécution, calepinage, BIM, gabarits, prises de côtes et tolérances
Le passage du concept à la pierre posée dépend des relevés, plans d’atelier, gabarits, nomenclatures, repérages, tolérances, réservations et validations.
Ce que ce dossier résout
La pierre naturelle ne pardonne pas les approximations de cote. Chaque coupe, joint, réservation, sens de veine et numéro de pièce doit être décidé avant fabrication.
Pour Marbre Import, ce sujet doit être traité comme un outil de décision : il relie la matière, l’usage, le chantier, l’entretien, le risque et le niveau de preuve attendu. L’objectif n’est pas d’empiler des informations, mais d’aider le lecteur à comprendre ce qu’il doit valider avant de choisir, commander, poser ou entretenir une pierre naturelle.
Questions à poser avant de décider

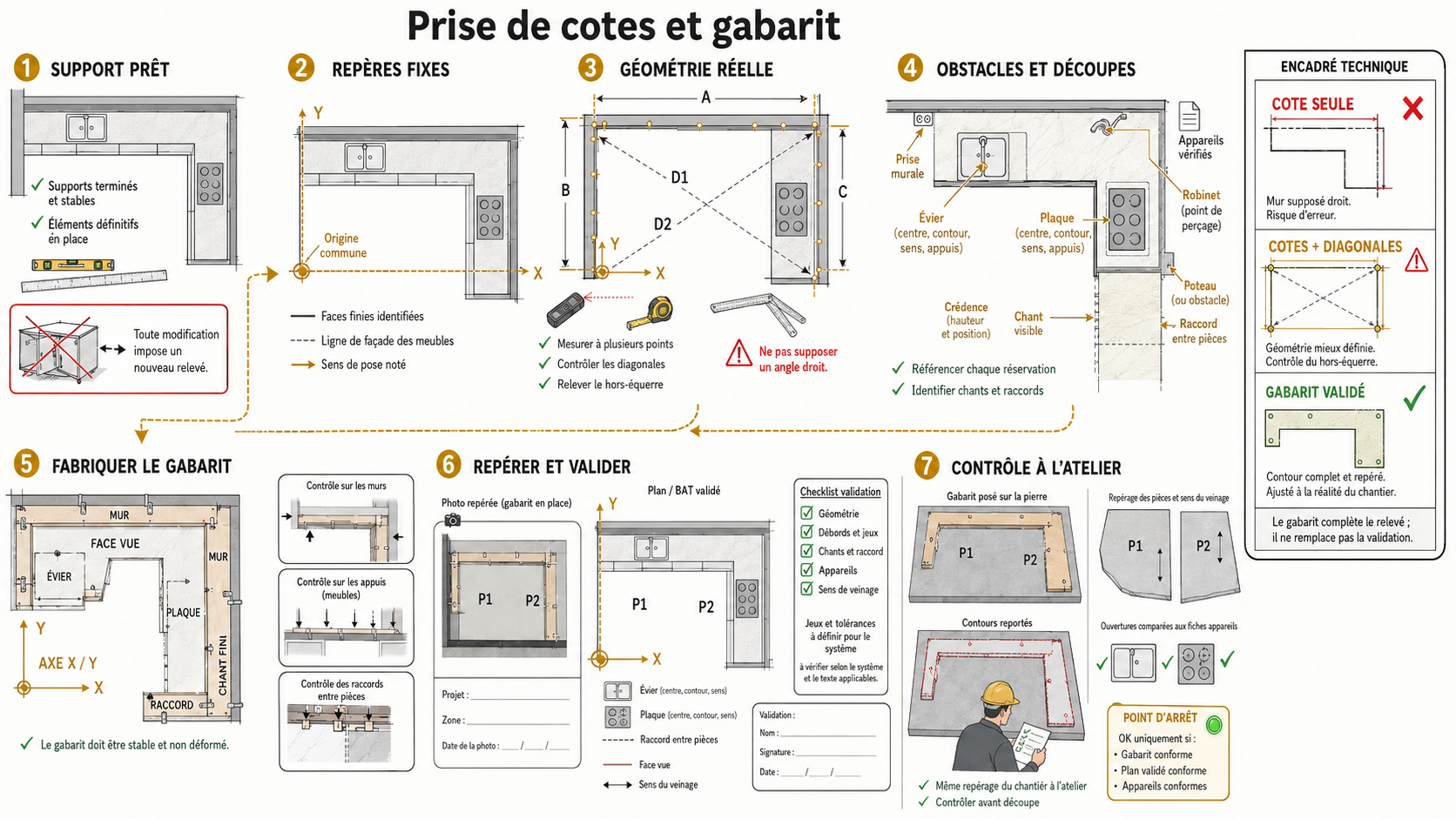

- Qui prend les cotes ?
- Quel support est fini ?
- Le calepinage est-il validé ?
- Où sont les joints ?
- Quelle tolérance ?
- Qui valide le BAT ?
- Comment les pièces sont repérées ?
Table de décision
| Situation | Risque principal | Réflexe Marbre Import |
|---|---|---|
| Plan de travail | Découpe irréversible | Gabarit réel |

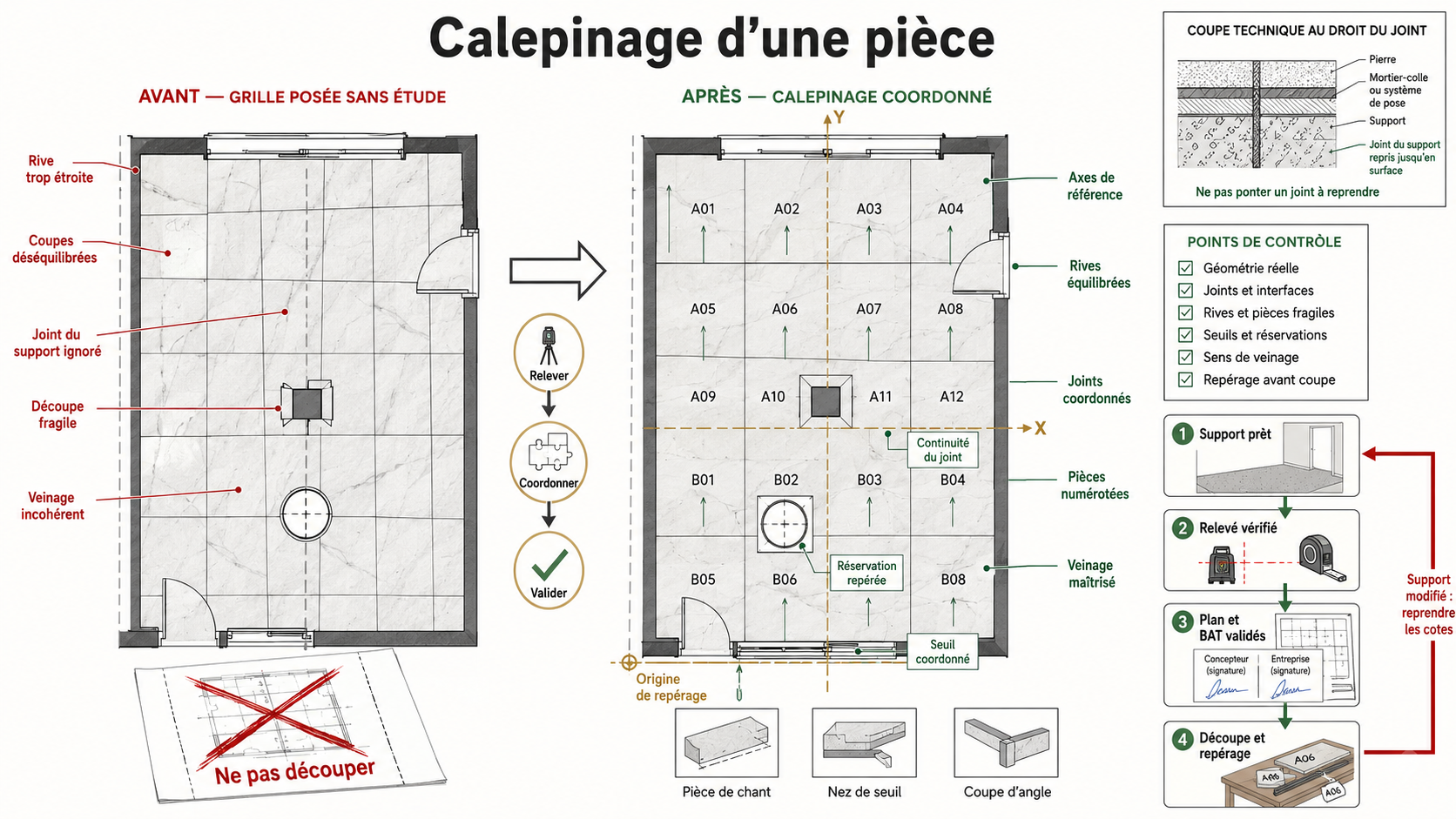

| Sol grand format | Joints mal placés | Calepinage validé |
| Façade | Pièces nombreuses | Nomenclature |
| BIM | Modèle trop théorique | Contrôle chantier |
| Rénovation | Murs non droits | Gabarits |
Erreurs fréquentes
- Découper sur plan non validé.
- Oublier les tolérances bâtiment.
- Ne pas numéroter les pièces.
- Ignorer sens de veinage.
- Modifier support après prise de cote.
Méthode Marbre Import
Relever, dessiner, calepiner, numéroter, valider, fabriquer, contrôler et poser selon une chaîne de décisions tracée.
La recommandation finale doit toujours être formulée en langage client : ce qui est possible, ce qui est conseillé, ce qui doit être vérifié, ce qui doit être accepté comme variation naturelle et ce qui doit être confié à un professionnel ou à un bureau d’études.
Lecture technique approfondie
Les plans d’exécution doivent intégrer joints, coupes, chants, épaisseurs, réservations, tolérances, accès, sens de pose, ordre de livraison et pièces de réserve.
Une encyclopédie spécialisée doit séparer la règle générale du cas particulier. La pierre naturelle varie selon sa famille, son lot, sa finition, son épaisseur, son support, son environnement et son entretien. C’est cette combinaison qui donne la bonne réponse.
Points de contrôle à documenter
| Contrôle | Pourquoi | Trace utile |
|---|---|---|
| Relevé | Base fabrication | Cotes signées |
| Calepinage | Rendu et pertes | Plan validé |
| Réservations | Évier, prises, fixations | Détails |
| Tolérances | Ajustement | Règles écrites |
| Repérage | Pose | Numéros pièces |
Rédaction dans un devis, une fiche ou un CCTP
Le contrat doit préciser les documents à valider, le moment de prise de cotes, les tolérances acceptées, les conséquences des modifications et la responsabilité des supports.
Le texte écrit doit éviter les promesses vagues. Il doit préciser le matériau réel, le lot ou la gamme acceptée, les tolérances, les essais ou preuves disponibles, les limites d’usage, les exclusions et les conditions de réception.
Réponses aux objections client
| Objection | Réponse pédagogique |
|---|---|
| Pourquoi faut-il revenir prendre les cotes ? | Parce que les supports réels diffèrent souvent du plan. |
| Peut-on changer après validation ? | Oui parfois, mais cela peut entraîner coût, délai ou recoupe impossible. |
| Le BIM suffit-il ? | Non, il doit être confronté au réel. |
Synthèse opérationnelle
- Relever après supports prêts.
- Valider les plans.
- Numéroter les pièces.
- Écrire tolérances.
- Contrôler avant découpe.
Notions clés
Calepinage, Plan d’exécution, Gabarit, Prise de côtes, BIM, Nomenclature, Réservation, Tolérance, Repérage, BAT. Voir les définitions dans le lexique.
À lire ensuite
Compléments utiles
Découpe, taille et stéréotomie approfondies
Du bloc brut à l’ouvrage construit : lecture de la matière, débit, tracé, outils, taille manuelle, machines, chants, arcs, voûtes, escaliers, appareillage, tolérances et contrôle d’atelier.
Pose de la pierre naturelle
Une pose réussie relie support, pierre, format, épaisseur, colle ou mortier, joints, pente, désolidarisation, protection et entretien après chantier.
Devis, chiffrage, garanties, réserves et limites commerciales
Un bon devis pierre naturelle doit clarifier matière, métrés, pertes, tolérances, livraison, pose, entretien, variations naturelles, garanties et limites d’usage.
Checklists métier : particulier, architecte, poseur, marbrier, hôtel et décorateur
Des checklists par profil transforment l’encyclopédie en outil : questions à poser, documents à réunir, risques à valider et décisions à prendre.
Fabrication numérique : CNC, jet d’eau, gravure et contrôle atelier
CNC, jet d’eau, perçage, gravure et fichiers numériques permettent une grande précision, mais exigent des limites de rayon, d’épaisseur, de maintien, de reprise manuelle et de contrôle matière.
Voirie urbaine et assises en pierre naturelle
Concevoir une voirie durable en pierre : trafic, sol support, couche de forme, fondation, lit de pose, pavés, dalles, bordures, joints, drainage, accessibilité, chantier et maintenance.
