La pierre naturelle est lourde, fragile aux mauvais appuis et sensible aux chocs avant même la pose. Livraison, emballage, stockage, manutention, accès, réception et protection chantier doivent être anticipés pour éviter casse, taches, accidents et litiges.
Pourquoi la logistique fait partie du projet
Une pierre peut être parfaitement choisie, sciée et finie, puis être abîmée avant la pose par un mauvais transport, un stockage à plat, un choc sur chant, une palette humide, une manutention improvisée ou une protection chantier insuffisante.
La logistique n’est donc pas un détail administratif. Elle conditionne la qualité finale, le délai, la sécurité des personnes, la responsabilité et la réception du chantier.
Poids et centre de gravité
La pierre naturelle est dense. Une dalle, une marche, un plan de travail, une vasque ou un panneau mural peut rapidement représenter une charge importante. Le poids doit être connu avant livraison pour choisir véhicule, accès, engins, ventouses, porteurs, chevalets ou moyens de levage.
Le centre de gravité compte autant que le poids total. Une grande pièce mince peut basculer, se fissurer ou casser sous son propre poids si elle est portée ou stockée dans le mauvais sens.
Emballage, transport et livraison
| Élément | Rôle | Vigilance |
|---|---|---|
| Palette | Transport de carreaux, dalles ou petits formats. | Stabilité, humidité, film, sanglage. |
| Caisse bois | Protection des pièces finies ou export. | Calage, identification, ouverture contrôlée. |
| Chevalet / A-frame | Transport de tranches ou grandes plaques verticales. | Angle, sangles, appuis, basculement. |
| Calage | Évite contacts et vibrations. | Mousse, bois, séparateurs non tachants. |
| Étiquetage | Identifie lot, sens, pièce et fragilité. | Ne pas perdre le calepinage. |
| Accès chantier | Conditionne le déchargement. | Largeur, pente, sol porteur, ascenseur, grue. |
Stockage avant pose
- Stocker sur support stable, propre et porteur.
- Éviter l’eau stagnante, les palettes humides et les bâches non ventilées.
- Garder les grandes plaques verticales sur chevalet adapté.
- Protéger les chants et les angles.
- Séparer les pierres sensibles des métaux rouillés, bois tachants ou produits chimiques.
- Conserver l’ordre de calepinage et les références de lots.
Réception et contrôle
La réception doit se faire avant la pose. Il faut contrôler quantité, références, dimensions, finition, casse visible, teinte générale, cohérence du lot, sens des pièces et conformité avec le calepinage.
Poser une pierre manifestement cassée, tachée ou non conforme rend souvent le litige plus difficile. La règle simple est de signaler, photographier et isoler le problème avant mise en oeuvre.
Sécurité chantier
La manutention de pierre est un sujet de sécurité. Les charges sont lourdes, les chants peuvent couper, les plaques peuvent basculer et les pièces finies peuvent se rompre si elles sont mal prises.
Les moyens de levage, ventouses, pinces, gants, chaussures, zones interdites, nombre de personnes et cheminement doivent être prévus avant l’arrivée de la pierre.
La logistique : l’étape invisible qui protège la valeur de la pierre
La pierre naturelle concentre beaucoup de valeur avant même d’être posée : extraction, sciage, sélection, finition, débit, chants, réservations, transport et préparation. Une mauvaise manutention peut détruire en quelques secondes ce travail accumulé.
La logistique doit donc être traitée comme une partie du projet, pas comme une formalité de livraison. Elle relie le devis, l’atelier, le transporteur, le chantier, le poseur et le client final.
Une pierre cassée à l’arrivée, tachée par un stockage humide, ébréchée sur chant ou posée sans contrôle crée des coûts, des délais et des tensions. Une bonne méthode évite ces situations en anticipant poids, dimensions, emballage, accès, stockage, réception et protection.
Comprendre le poids : densité, format et épaisseur
La pierre est lourde parce qu’elle est dense. Le poids dépend de la famille de pierre, de l’épaisseur, du format et de l’eau éventuelle absorbée. Même lorsqu’une pièce paraît fine, son poids peut dépasser ce qu’un chantier peut manipuler sans moyens adaptés.
Un plan de travail, une grande marche, un panneau mural, une vasque massive ou une tranche complète ne se manipulent pas comme un carton de carrelage. La question du poids doit être posée avant la livraison : qui décharge, avec quel matériel, par quel chemin, sur quel support et avec quelle responsabilité ?
Le poids n’est pas seulement un problème de force. Il influence le basculement, la flexion, la casse, les charges sur plancher, la sécurité et la qualité de pose.
| Pièce | Risque principal | Décision à anticiper |
|---|---|---|
| Carreaux / modules | Palette lourde, casse d’angles. | Déchargement, stockage sec, contrôle des cartons. |
| Dalles grand format | Flexion, casse, désaffleurement. | Portage vertical, ventouses, support plan. |
| Plan de travail | Poids, découpes fragiles, accès cuisine. | Gabarit, porteurs, cheminement. |
| Marche massive | Charge ponctuelle, chant exposé. | Levage, protection des nez. |
| Vasque / bloc | Masse concentrée. | Support, bonde, manutention. |

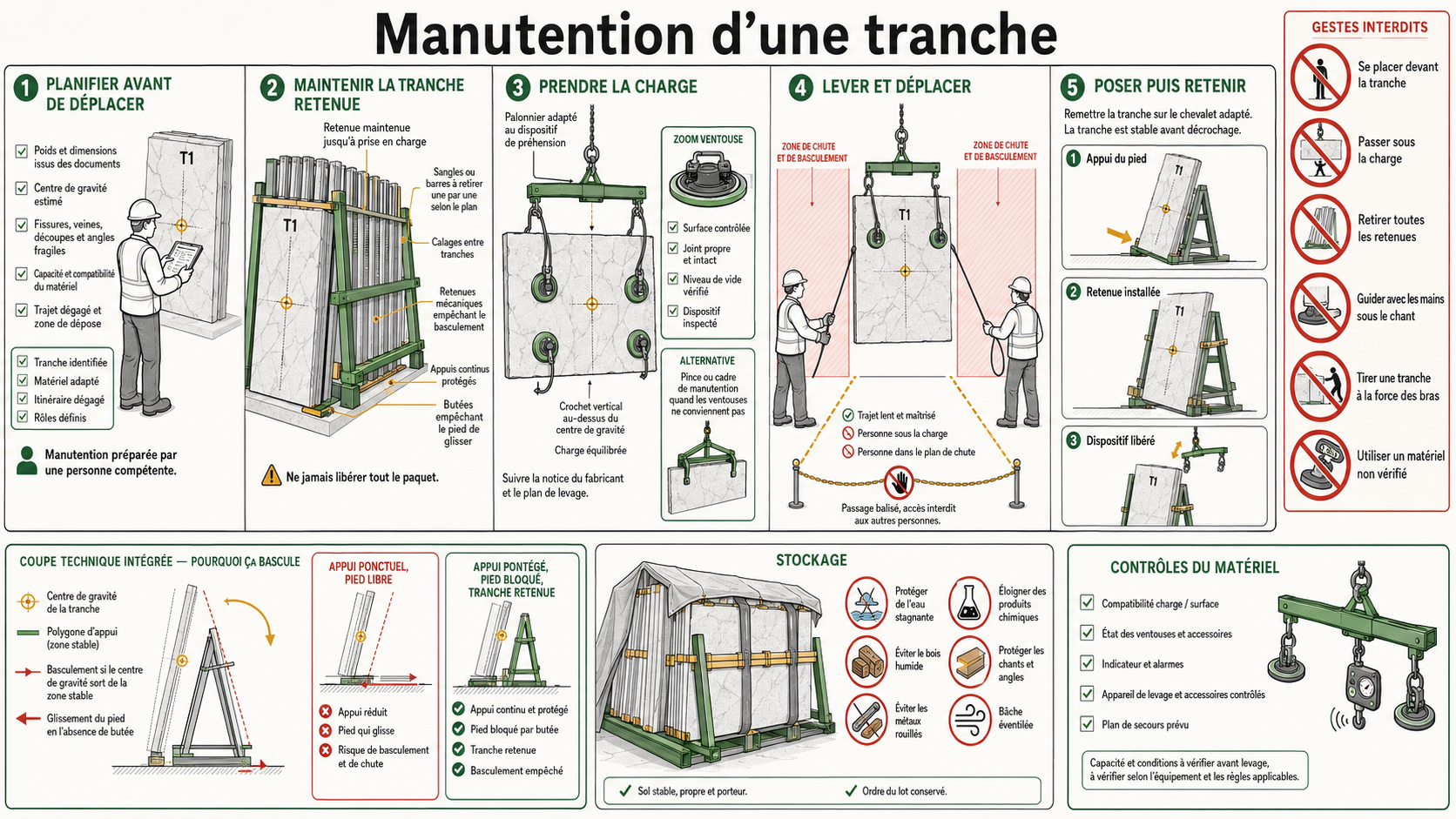

| Tranche | Basculement, rupture, sécurité. | Chevalet, sanglage, zone interdite. |
Centre de gravité et basculement
Le danger le plus sous-estimé est le basculement. Une grande plaque stockée verticalement, une tranche sur chevalet, une marche posée en attente ou un panneau mural peut tomber si son centre de gravité n’est pas maîtrisé.
Une plaque mince peut sembler stable puis basculer dès qu’une sangle est retirée, qu’un appui glisse ou qu’un opérateur la tire du mauvais côté. C’est pourquoi les chevalets, sangles, cales et zones de sécurité sont indispensables.
La manutention doit toujours respecter le sens porteur de la pièce. Une dalle portée à plat peut fléchir et casser ; une plaque portée verticalement peut être plus sûre si elle est bien maintenue.
- Ne jamais retirer toutes les sécurités d’un chevalet sans plan de manutention.
- Éviter les appuis ponctuels sur une grande pièce mince.
- Porter les grandes dalles avec des ventouses ou cadres adaptés.
- Maintenir les plaques inclinées vers le chevalet, pas vers le vide.
- Interdire le passage dans la zone de basculement.
- Former les équipes à l’ordre de déchargement.
Emballage : palette, caisse, chevalet et calage
L’emballage n’a pas seulement pour rôle de cacher la pierre pendant le transport. Il organise les appuis, absorbe les vibrations, protège les chants, sépare les pièces, maintient l’ordre du lot et permet une manutention contrôlée.
Les palettes conviennent aux modules, carreaux et petites dalles. Les caisses protègent les pièces finies, découpes fragiles et envois longue distance. Les chevalets ou A-frames sont indispensables pour les tranches et grandes plaques transportées verticalement.
Le calage doit être propre, non tachant et placé aux bons endroits. Un bois humide, un métal rouillé, une mousse inadaptée ou un film qui retient l’eau peut créer des taches ou des marques.
| Emballage | Usage | Erreur à éviter |
|---|---|---|
| Palette | Carreaux, dalles, modules. | Palette humide ou instable. |
| Caisse bois | Pièces finies, export, pièces fragiles. | Ouverture sans repérage des pièces. |
| Chevalet / A-frame | Tranches et grandes plaques. | Angle insuffisant, sanglage faible. |
| Intercalaires | Évitent frottements entre pièces. | Matériau tachant ou abrasif. |
| Film | Protection temporaire. | Condensation et humidité bloquée. |
| Étiquettes | Lot, sens, pièce, calepinage. | Perte de traçabilité. |
Transport : vibrations, humidité, chocs et ordre de chargement
Pendant le transport, la pierre subit des vibrations, freinages, variations d’humidité et manipulations intermédiaires. Une pièce bien emballée peut arriver abîmée si elle est mal chargée, mal sanglée ou déplacée trop souvent.
L’ordre de chargement doit tenir compte de l’ordre de déchargement. Une pièce nécessaire en premier sur chantier ne doit pas être inaccessible au fond d’une caisse si cela impose de déplacer tout le lot.
Les pierres sensibles aux taches, les pierres polies, les pièces avec chants finis et les éléments découpés autour de réservations doivent recevoir une protection renforcée.
- Limiter les ruptures de charge.
- Sangler sans marquer les chants.
- Protéger les angles et zones découpées.
- Éviter le contact direct avec métal rouillé ou bois humide.
- Maintenir l’ordre de calepinage.
- Prévoir le déchargement avant d’expédier.
Accès chantier : vérifier avant le camion
Beaucoup de problèmes apparaissent parce que l’accès n’a pas été vérifié : rue étroite, portail trop bas, sol non porteur, pente, escalier, ascenseur trop petit, virage impossible, absence de zone de stationnement, étage sans moyen de levage.
La pierre ne se plie pas et se recoupe rarement sur place sans conséquence. Un plan de travail ou une grande dalle peut être techniquement parfait mais impossible à entrer dans le bâtiment.
Avant fabrication, il faut vérifier le chemin réel : largeur, hauteur, angles, poids admissible, protections des murs, nombre de personnes, matériel de levage et point de dépose.
| Point d’accès | Question | Conséquence |
|---|---|---|
| Rue / stationnement | Le camion peut-il approcher ? | Coût de portage ou grue. |
| Sol extérieur | Supporte-t-il chariot ou palette ? | Risque d’enlisement ou basculement. |
| Porte | Largeur et hauteur suffisantes ? | Découpe ou pièce impossible. |
| Escalier | Virages et paliers ? | Besoin de porteurs spécialisés. |
| Ascenseur | Dimensions et charge ? | Livraison par escalier ou levage. |
| Zone de stockage | Propre, sèche, protégée ? | Casse ou taches avant pose. |
Déchargement : qui fait quoi ?
Le déchargement doit être prévu contractuellement. Le transporteur livre-t-il au pied du camion ? Le client fournit-il un chariot ? Le poseur réceptionne-t-il ? Faut-il un engin, une grue, un chariot télescopique, des ventouses ou une équipe spécialisée ?
Cette clarification évite les situations dangereuses où chacun suppose que l’autre gère la manutention. Avec la pierre, l’improvisation est un risque matériel et humain.
Un bon dossier de livraison indique le poids, le nombre de colis, les dimensions, les conditions de déchargement, le contact chantier et les réserves à faire en cas d’avarie.
- Nommer le responsable de réception.
- Définir le point exact de livraison.
- Prévoir le matériel avant l’arrivée.
- Vérifier que le chantier est accessible et sécurisé.
- Photographier les colis avant ouverture si choc visible.
- Émettre des réserves précises immédiatement si nécessaire.
Stockage vertical, stockage à plat et support
Le stockage dépend du format. Les grandes plaques et tranches se stockent généralement verticalement ou inclinées sur chevalet adapté. Les carreaux peuvent rester sur palette stable. Les pièces finies doivent être protégées des chocs, de l’humidité et des salissures.
Stocker une grande pièce à plat sur des appuis irréguliers peut créer une flexion ou une casse. Stocker verticalement sans angle ni sécurité peut provoquer un basculement. Stocker dehors sous bâche non ventilée peut créer condensation et taches.
La règle est simple : support stable, propre, porteur, ventilé, non tachant et adapté à la géométrie de la pièce.
| Type de pièce | Stockage conseillé | Risque |
|---|---|---|
| Tranche | Chevalet adapté, sanglage, inclinaison. | Basculement. |
| Grande dalle | Verticale sur support ou à plat parfaitement soutenue. | Flexion et casse. |
| Carreaux | Palette sèche et stable. | Humidité, coins cassés. |
| Plan fini | Protégé sur chant ou support adapté. | Chant, découpes, rayures. |
| Marche | Appuis réguliers, nez protégé. | Éclat sur nez. |
| Vasque / objet | Surface stable et protégée. | Basculement, choc, rayures. |
Humidité, taches et matériaux de contact
Une pierre peut se tacher avant même d’être posée. Les causes fréquentes sont les palettes humides, cartons mouillés, bois tannique, métal rouillé, films plastiques qui condensent, produits chimiques stockés à proximité, poussières de chantier ou eau stagnante.
Les pierres claires, poreuses ou polies sont particulièrement sensibles. Une tache apparue au stockage peut être difficile à retirer, surtout si elle pénètre en profondeur.
Le stockage doit donc séparer la pierre des sources de pollution et permettre une ventilation suffisante.
- Ne pas poser les pierres directement sur sol humide.
- Éviter les cartons mouillés et bois tachants au contact.
- Ne pas stocker près de peinture, solvants, huiles ou métaux rouillés.
- Ventiler sous les protections.
- Éviter l’eau stagnante sur pierres en attente.
- Contrôler les pierres claires dès réception.
Réception : contrôler avant de poser
La réception est un moment décisif. Elle doit vérifier les quantités, dimensions, références, finition, couleur générale, casse visible, état des chants, cohérence du lot, sens des veines, numérotation et présence des pièces spéciales.
Un défaut visible avant pose doit être signalé avant mise en oeuvre. Une fois la pierre posée, il devient plus difficile de distinguer défaut de fourniture, dommage de chantier ou erreur de pose.
Les réserves doivent être précises : numéro de colis, pièce concernée, description, photos, date, personne présente et décision provisoire.
| Contrôle | Ce qu’il faut regarder | Action si problème |
|---|---|---|
| Quantité | Nombre de colis et pièces. | Notifier manquant. |
| Dimensions | Format, épaisseur, découpes. | Isoler pièce non conforme. |
| Finition | Poli, adouci, texturé. | Comparer échantillon ou commande. |
| Casse | Angles, chants, fissures. | Photographier et réserver. |
| Teinte | Cohérence du lot. | Prévenir avant pose. |
| Calepinage | Numéros et sens. | Reconstituer ordre avant chantier. |
Protection pendant chantier
La pierre posée reste vulnérable tant que le chantier continue. Les risques sont nombreux : poussière abrasive, chocs d’outils, peinture, plâtre, ciment, laitance, métal rouillé, carton humide, ruban adhésif inadapté, échafaudage, escabeaux, circulation et nettoyage agressif.
La protection doit être adaptée à la pierre et au stade du chantier. Elle doit protéger sans enfermer l’humidité ni coller à la surface. Une protection mal choisie peut créer autant de dégâts qu’une absence de protection.
La réception finale doit inclure retrait des protections, nettoyage compatible et contrôle des surfaces.
- Protéger dès que la pose le permet.
- Utiliser des protections respirantes si humidité résiduelle.
- Éviter les adhésifs agressifs sur pierre finie.
- Ne pas poser cartons mouillés sur pierre claire.
- Interdire produits acides de fin de chantier.
- Prévoir un nettoyage initial compatible.
Sécurité des personnes
La pierre naturelle peut blesser gravement en cas de chute, basculement ou rupture. Les chants peuvent couper, les charges peuvent écraser, les plaques peuvent tomber, les outils de levage peuvent lâcher si utilisés hors domaine.
La sécurité demande des gestes professionnels : gants adaptés, chaussures, ventouses contrôlées, pinces compatibles, zones de circulation libres, communication entre opérateurs et interdiction de se placer sous ou devant une plaque instable.
Un chantier bien organisé réduit les risques : moins d’improvisation, moins de portage inutile, moins de déplacements et une séquence claire.
| Risque | Situation | Prévention |
|---|---|---|
| Écrasement | Plaque qui bascule. | Chevalet, sangles, zone interdite. |
| Coupure | Chant brut ou cassé. | Gants et protection des chants. |
| Trouble musculo-squelettique | Portage manuel excessif. | Moyens mécaniques et équipe suffisante. |
| Chute de plain-pied | Sol encombré. | Cheminement préparé. |
| Rupture de pièce | Portage à plat d’une dalle mince. | Ventouses et cadre adapté. |
| Défaillance levage | Matériel inadapté. | Contrôle capacité et état. |
Grandes dalles, tranches et pièces fragiles
Les grandes dalles et les tranches demandent une attention particulière. Elles peuvent être impressionnantes par leur surface mais fragiles à la flexion, surtout lorsqu’elles comportent des veines, fissures naturelles, découpes, réservations ou zones ajourées.
Le transport vertical, les ventouses, les cadres de manutention et le maintien du chant sont souvent indispensables. Les ouvertures d’évier, plaques de cuisson, vasques ou prises créent des zones faibles qui doivent être protégées.
Le plan de manutention doit être établi avant fabrication lorsque la pièce est très grande ou difficile d’accès.
- Identifier les zones fragiles autour des découpes.
- Éviter les efforts de torsion.
- Porter verticalement si le format l’exige.
- Protéger les angles rentrants.
- Prévoir renforts si nécessaire.
- Simuler le passage dans le bâtiment avant livraison.
Pièces finies : plans, marches, vasques, mobilier
Les pièces finies ont déjà reçu leur valeur ajoutée : chants, polissage, perçages, réservations, assemblages, collages, traitements. Elles doivent être manipulées comme des ouvrages finis, pas comme de la matière brute.
Un plan de travail peut casser près d’une découpe. Une marche peut perdre son nez. Une vasque peut s’ébrécher sur un angle. Un plateau poli peut se rayer avant même d’être installé.
L’emballage, le portage et le stockage doivent tenir compte des zones finies et visibles.
| Pièce | Zone sensible | Protection |
|---|---|---|
| Plan de travail | Découpe évier/plaque. | Renfort, portage vertical, calage. |
| Marche | Nez et arêtes. | Protection chant, stockage stable. |
| Vasque | Bords, bonde, angles. | Caisse, calage, portage contrôlé. |
| Table | Plateau poli et chant. | Film adapté, dessous protégé. |
| Panneau mural | Angles et face visible. | Séparateurs non abrasifs. |
| Objet | Petites arêtes. | Emballage individuel. |
Litiges : documenter pour décider vite
Les litiges de livraison ou de chantier se résolvent mieux lorsque les faits sont documentés. Photos à réception, état des colis, réserves précises, numéros de pièces, date, intervenants et décision de mise en attente évitent les discussions floues.
Il faut distinguer défaut naturel acceptable, variation de lot, casse transport, dommage de manutention, tache de stockage, erreur de pose et dégradation par autre corps d’état. Chaque cause appelle une réponse différente.
La documentation n’est pas une méfiance : c’est une protection pour le client, le fournisseur, le poseur et le projet.
- Photographier colis fermés si choc visible.
- Photographier chaque pièce litigieuse avec référence.
- Écrire des réserves précises, pas générales.
- Isoler la pièce avant pose.
- Conserver emballage si expertise nécessaire.
- Décider rapidement : remplacement, réparation, acceptation ou réserve.
Préparer la livraison dès le devis
Le devis doit anticiper la logistique lorsque les pièces sont lourdes, grandes, fragiles ou livrées sur chantier difficile. Il faut préciser le type de livraison, le point de dépose, les moyens de déchargement, les limites de responsabilité et les conditions nécessaires.
Une phrase vague comme ‘livraison incluse’ peut créer un malentendu. Inclut-elle le hayon, le déchargement, la montée à l’étage, la grue, le portage dans la maison, le stockage, la reprise des emballages ?
Plus la pièce est spéciale, plus ces points doivent être écrits.
| Sujet à écrire | Pourquoi | Exemple de précision |
|---|---|---|
| Point de livraison | Évite malentendu. | Pied de camion, chantier, étage, pièce. |
| Déchargement | Définit responsabilité. | À charge client, transporteur ou poseur. |
| Accès | Conditionne faisabilité. | Rue, portail, escalier, ascenseur. |
| Moyens spéciaux | Évite improvisation. | Grue, chariot, ventouses, porteurs. |
| Réserves | Cadre le contrôle. | Signalement avant pose. |
| Stockage | Protège la pierre. | Zone sèche, stable, sécurisée. |
Méthode de décision Marbre Import
La méthode commence par identifier ce qui est livré : carreaux, dalles, tranches, marches, plans, vasques, panneaux, mobilier ou objets. Ensuite on qualifie poids, dimensions, fragilité, finition et accès.
Puis on décide les moyens : emballage, véhicule, point de livraison, matériel de déchargement, stockage, responsable de réception, contrôle et protection. Cette préparation doit être faite avant la date de livraison.
L’objectif est simple : que la pierre arrive entière, propre, traçable, contrôlée et prête à être posée dans de bonnes conditions.
| Étape | Question | Décision |
|---|---|---|
| 1. Type de pièce | Carreau, dalle, plan, tranche, marche, objet ? | Risque principal. |
| 2. Poids et format | Qui peut manipuler et avec quoi ? | Moyens humains et mécaniques. |
| 3. Accès | Le chemin est-il possible ? | Plan de livraison. |
| 4. Emballage | Palette, caisse, chevalet ? | Protection adaptée. |
| 5. Réception | Qui contrôle et quand ? | Responsable et réserves. |
| 6. Stockage | Où et comment attendre la pose ? | Zone protégée. |
| 7. Protection | Que se passe-t-il après pose ? | Plan de protection chantier. |
Questions fréquentes
| Question | Réponse claire |
|---|---|
| Peut-on stocker une grande dalle à plat ? | Seulement si elle est parfaitement soutenue ; beaucoup de grandes pièces doivent être stockées verticalement sur support adapté. |
| Qui doit décharger la pierre ? | Cela doit être défini avant livraison : transporteur, client, poseur ou équipe spécialisée. |
| Que faire si une pièce arrive cassée ? | Photographier, émettre des réserves précises, isoler la pièce et ne pas la poser sans décision. |
| Une palette peut-elle rester dehors ? | Pas sans précaution : humidité, condensation, gel, bois tachant et salissures peuvent abîmer la pierre. |
| Pourquoi une dalle casse-t-elle pendant le portage ? | Souvent par flexion, torsion, appui ponctuel ou prise dans le mauvais sens. |
| Faut-il protéger une pierre déjà posée ? | Oui si le chantier continue : la protection doit être adaptée et ne pas enfermer l’humidité. |
Notions clés
A-frame, Chevalet, Palette, Caisse bois, Calage, Ventouse, Centre de gravité, Réception chantier, Protection chantier, Sanglage. Voir les définitions dans le lexique.
À lire ensuite
Compléments utiles
Feu, vent, sismique et Eurocodes pour la pierre naturelle
La pierre naturelle est lourde, rigide et durable, mais elle doit être pensée comme un système complet dès qu’elle est en façade, en grand format, en escalier, en extérieur ou en ouvrage exposé. Les Eurocodes donnent le cadre de calcul ; la prescription doit ensuite relier pierre, support, fixations, vent, feu, sismique, épaisseur et maintenance.
Plans d’exécution, calepinage, BIM, gabarits, prises de côtes et tolérances
Le passage du concept à la pierre posée dépend des relevés, plans d’atelier, gabarits, nomenclatures, repérages, tolérances, réservations et validations.
Façades en pierre attachée : attaches, joints, maintenance et responsabilités
Une façade en pierre naturelle n’est jamais seulement un parement décoratif : elle associe pierre, attaches, support, ventilation, joints, eau, vent, feu, sismique, maintenance et responsabilités.
Pose de la pierre naturelle
Une pose réussie relie support, pierre, format, épaisseur, colle ou mortier, joints, pente, désolidarisation, protection et entretien après chantier.
Découpe, taille et stéréotomie approfondies
Du bloc brut à l’ouvrage construit : lecture de la matière, débit, tracé, outils, taille manuelle, machines, chants, arcs, voûtes, escaliers, appareillage, tolérances et contrôle d’atelier.
Normes, prescription et CCTP pierre naturelle
Les normes ne sont utiles que si elles sont reliées à un ouvrage précis. Le CCTP doit transformer la matière en exigences claires : pierre, finition, format, pose, essais, tolérances, entretien et validation.
